某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:(1)工程合同总价1 000万元,工程价款采用调值公式动态结算;该工程的人工费(A)占工程价...

作者: rantiku 人气: - 评论: 0
问题 某承包商承包某工程项目施工,与业主签订的承包合同的部分内容有:(1)工程合同总价1 000万元,工程价款采用调值公式动态结算;该工程的人工费(A)占工程价款的32%,材料费占工程价款的5 2%(材料费又分B、C、D、E四类,各占比重24%、11%、9%、8%),不调值费用占工程价款的15%。(2)开工前业主向承包商支付合同价15%的预付备料款,主要材料及构配件金额占合同总额的6 2.5%。工程进行到合同价的60%时,开始抵扣预付款。竣工前全部结清。(3)工程进度款逐月结算,每月月中预支半月工程款。 【问题】 1.竣工结算的原则有哪些? 2.竣工结算按什么程序进行? 3.工程结算的方法有哪些? 4.若8月份完成工程量1 6 0万元,列出动态结算公式并调价。价格指数见表4-14。
选项
答案

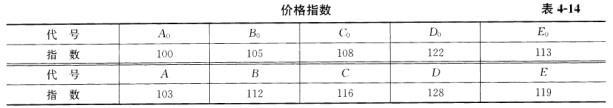

解析 1.竣工结算的原则:(1)任何工程的竣工结算,必须在工程全部完工、经提交验收并提出竣工验收报告以后方能进行;(2)工程竣工结算的各方,应共同遵守国家有关法律、法规、政策方针和各项规定,严禁高估冒算,严禁套用国家和集体资金,严禁在结算时挪用资金和谋取私利;(3)坚持实事求是,针对具体情况处理遇到的复杂问题;(4)强调合同的严肃性,依据合同约定进行结算;(5)办理竣工结算,必须依据充分,基础资料齐全。 2.竣工结算程序: (1)对确定作为结算对象的工程项目全面清点,备齐结算依据和资料;(2)以单位工程为基础对施工图预算、报价内容进行检查核对:(3)对发包人要求扩大的施工范围和由于设计修改、工程变更、现场签证引起的增减预算进行检查、核对,如无误,则分别归人相应的单位工程结算书中;(4)将各单项工程结算书汇总成单项工程的竣工结算书;(5)将各单项工程结算书汇总成整个建设项目的竣工结算书;(6)编写竣工结算说明,内容主要为结算书的工程范围、结算内容、存在的问题、其他必须说明的问题;(7)复写、打印竣工结算书,经相关部门批准后,送发包人审查签认。 3.承包工程价款结算可以根据不同情况采取如下方式: (1)按月结算:即先预付部分工程款,在施工过程中按月结算工程进度款,竣工后进行竣工结算;(2)竣工后一次结算:建设项目或单项工程全部建筑安装工程建设期在1 2个月以内或者工程承包合同价值在1 00万元以下的,可以实行工程价款每月月中预支,竣工后一次结算;(3)分段结算:即当年开工,当年不能竣工的单项工程或单位工程按照工程形象进度,划分不同阶段进行结算。分段结算可以按月预支工程款;(4)结算双方约定的其他结算方式。竣工后一次结算和分段结算的工程,当年结算的工程款应与分年度的工作量一致,年终不另外清算。 4.具体的动态结算调值公式: 设:P为调值后合同价款或工程实际结算款;P0为合同价款中工程预算进度款(本例P0为1 6 0万元);A0、B0、C0、D0、E0 ——基期价格指数或价格;A、B、C、D、E——工程结算日期的价格指数或价格。则:P=P*(0.15 +0.32A/A0+0. 24B/B0+0. 12C/C0 +0. 09D/D0+ 0. 08E/E0 )=160* (0. 15+0. 32 * 103/100+0. 24*112/105+0. 12* 116/108+ 0. 09* 128/122+0. 08 * 119/113)=160* (0. 15+0. 3296+ 0. 256+ 0. 1289+0. 0944+0. 0842)=166. 90 (万元)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0919秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
