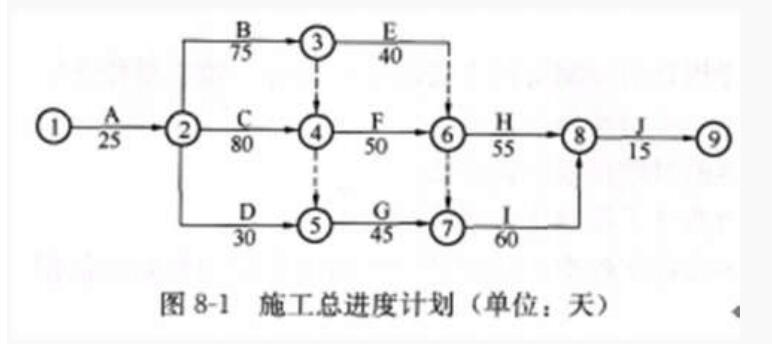

某工程,甲施工单位按照施工合同约定,拟将 8、F 两项分部工程分别分包给乙、丙施工单 位。经总监理工程师批准的施工总进度计划如图 8-1 所示(单位:...

作者: rantiku 人气: - 评论: 0
问题 某工程,甲施工单位按照施工合同约定,拟将 8、F 两项分部工程分别分包给乙、丙施工单 位。经总监理工程师批准的施工总进度计划如图 8-1 所示(单位:天),各项工作匀速进展。 工程实施过程中发生以下事件。 事件 1:工程开工前,建设单位未将委托给监理单位的监理内容和权限书面告知施工单位。 甲施工单位向建设单位提交了乙施工单位《分包单位资格报审表》及营业执照、企业资质等 级证书、安全生产许可文件和分包合同等材料,申请批准乙施工单位进场,建设单位将该报 审材料转交给项目监理机构。 事件 2:甲施工单位与乙施工单位签订了 B 分部工程的分包合同。B 分部工程开工 45 天后, 建设单位要求设计单位修改设计,造成乙施工单位停工 15 天,窝工损失合计 8 万元。修改 设计后,8 分部工程价款由原来的 500 万元增加到 560 万元。甲施工单位要求乙施工单位在 30 天内完成剩余工程,乙施工单位向甲施工单位提出补偿 3 万元的赶工费,甲施工单位确 认了赶工费补偿。 事件 3:由于事件 2 中 B 分部工程修改设计,乙施工单位向项目监理机构提出工程延期的要 求。 事件 4:专业监理工程师巡视时发现,已进场准备安装设备的丙施工单位未经项目监理机构 进行资格审核。 【问题】 1.事件 1 中,分别指出建设单位、甲施工单位做法的不妥之处,说明理由。甲施工单位提 交的乙施工单位分包资格材料还应包括哪些内容? 2.事件 2 中,考虑设计修改和费用补偿,乙施工单位完成 B 分部工程每月(按 30 天计)应获 得的工程价款分别为多少万元?B 分部工程的最终合同价款为多少万元? 3.事件 3 中,乙施工单位的做法有何不妥?写出正确做法。B 分部工程的实际工期是多少天? 4.事件 3 中,B 分部工程修改设计对 F 分部工程的进度以及对工程总工期有何影响?分别说 明理由。 5.写出项目监理机构对事件 4 的处理程序。
选项
答案
解析

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0599秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
