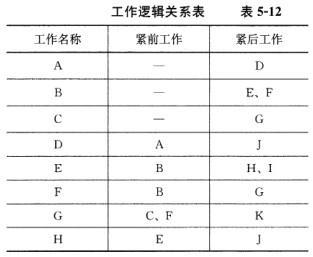

某施工单位承接一写字楼工程的施工任务。该写字楼工程可分为A~K11个施工过程,各个工作的逻辑关系如表5-12所示。 【问题】 1.根据...

作者: rantiku 人气: - 评论: 0

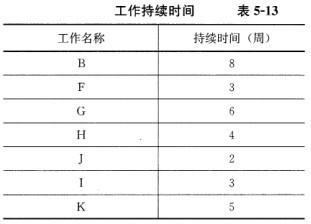

问题 某施工单位承接一写字楼工程的施工任务。该写字楼工程可分为A~K11个施工过程,各个工作的逻辑关系如表5-12所示。 【问题】 1.根据工作逻辑关系表绘制网络计划图。 2.部分工作的持续时间见表5-13。 已知该网络图B─F─G─K线路为关键线路。 某日,由于客观原因,施工方不得不延长工作E的持续时间。在不影响总工期的基础上,工作E的最长持续时间可以是多少周?
选项
答案

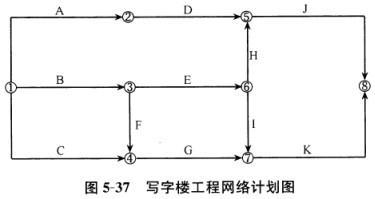

解析 本题主要考查了工程延期时间的确定与处理、工期索赔的判断与计算、双代号网络计划和双代号时标网络计算的关键线路等内容。 1.根据工作逻辑关系表,网络计划图绘制如图5-37所示: 2.B—F—G—K线路为关键线路,则:T=8+3+6+5 =22(周)由于客观原因,施工方不得不延长工作E的持续时间。经过工作E的线路有两条:(1)B—E—H—J线路:T= 8+E+4+2=14+E≤2 2E≤8周(2)B—E—I—K线路:T=8+E+3+5=16+E≤2 2(周)E≤6周所以,工作E的最长持续时间可以是6周。
