某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械 闲置补偿费 600 元/台班,单独计算,不进入直接费。经项目监理机...

作者: rantiku 人气: - 评论: 0

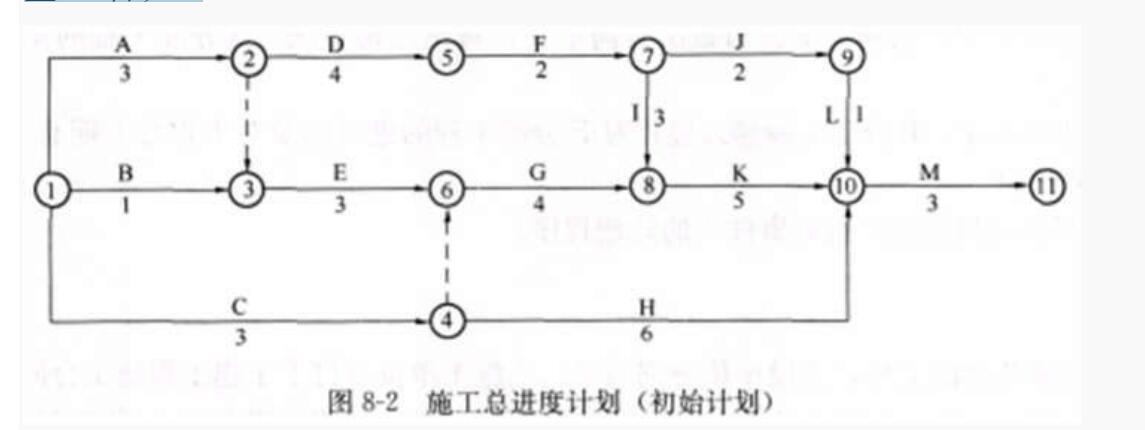

问题 某实行监理的工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械 闲置补偿费 600 元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进 度计划如图 8—2 所示(时间单位:月)。 施工过程中发生下列事件: 事件 1:开工后,建设单位提出工程变更,致使工作 E 的持续时间延长 2 个月,吊装机械闲 置 30 台班。 事件 2:工作 G 开始后,受当地百年一遇洪水影响,该工作停工 1 个月,吊装机械闲置 15 台班、其他机械设备损坏及停工损失合计 25 万元。 事件 3:工作 I 所安装的设备由建设单位采购。建设单位在没有通知施工单位共同清点的情 况下,就将该设备存放在施工现场。施工单位安装前,发现该设备的部分部件损坏,调换损 坏的部件使工作 1 的持续时间延长 1 个月,发生费用 1.6 万元。对此,建设单位要求施工 单位承担部件损坏的责任。 事件 4:工作 K 开始之前,建设单位又提出工程变更,致使该工作提前 2 个月完成,因此, 建设单位提出要将原合同工期缩短 2 个月,项目监理机构认为不妥。 【问题】 1.确定初始计划的总工期,并确定关键线路及工作 E 的总时差。 2.事件 1 发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。 3.事件 2 发生后,项目监理机构应批准的费用补偿为多少?应批准的工程延期为多少?说明 理由。 4.指出事件 3 中建设单位的不妥之处,说明理由。项目监理机构应如何批复所发生的费用 和工程延期问题?说明理由。 5.事件 4 发生后,预计工程实际工期为多少?项目监理机构认为建设单位要求缩短合同工期 不妥是否正确?说明理由。
