某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。 ...

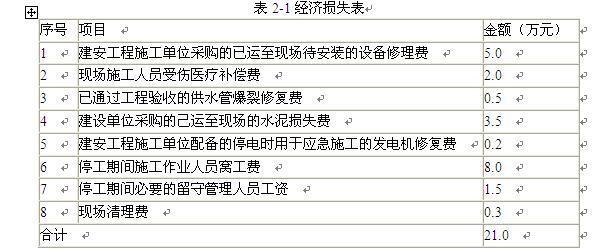

作者: rantiku 人气: - 评论: 0
问题 某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。   在工程实施过程中,发生如下事件:   事件1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求:   (1)获得过国家级工程质量奖项;   (2)在项目所在地行政辖区内进行了工商注册登记;   (3)拥有国有股份;   (4)取得安全生产许可证。   事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表2-1)和工地全面停工15天。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。 事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向项目监理机构报审。   事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响总工期,但造成了工人窝工等损失。装修工程施工单位向项目监理、单位向项目监理机构提出变更设计和费用索赔的申请。   问题: 写出总监理工程师对事件3的处理程序。
选项
答案
解析 总监理工程师对事件3的处理程序:总监理工程师签发工程暂停令,专业监理工程师应要求承包单位报送相应的施工工艺措施和证明材料,组织专题论证,经审定后予以签认。(3分)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0827秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
