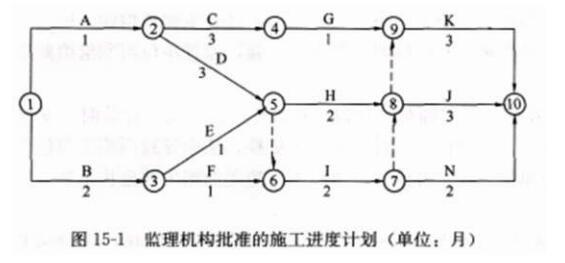

问题 某实施监理的工程项目,建设单位与施工单位按照《建设工程施工合同》(示范文本)签订了 施工合同。合同工期为 9 个月,合同总价为 840 万元。项目监理机构批准的施工进度计划如 图 15—1 所示,各项工作均按照最早时间安排且匀速施工,施工单位的部分报价如表 15—2 所示。施工合同中约定:预付款为合同总价的 20%,当工程款支付达到合同价的 50%时开始 扣预付款,3 个月内平均扣回;质量保修金为合同价的 5%,从第 1 个月开始,按每月进度款 的 10%扣留,扣完为止。 工程于 2005 年 3 月 1 日开工,施工中发生了如下事件。 事件 1:建设单位接到政府安全管理部门将于 6 月份进行现场工程安全施工大检查的通知后, 要求施工单位结合现场安全状况进行自查,对存在的问题进行整改。施工单位进行了自查整 改,并向项目监理机构递交了整改报告,同时要求建设单位支付为迎接检查进行整改所发生 的费用。 事件 2:现场浇筑的混凝土楼板出现了多道裂缝,经有资质的检测单位检测分析,认定是商 品混凝土的质量问题。对此,施工单位提出,因混凝土厂家是建设单位推荐的,故建设单位 负有推荐的责任,应分担检测的费用。 事件 3:K 工作施工中,施工单位以按设计文件建议的施工工艺难以施工为由,向建设单位 书面提出了工程变更的请求。 【问题】 1.该施工进度计划中有几条关键线路?请指出。 2.开工 3 个月后施工单位每月应获得的工程款是多少? 3.工程预付款是多少?预付款从何时开始扣回?开工 3 个月后,总监理工程师每个月签发的 工程款是多少? 4.分别分析事件 1 和事件 2 中,施工单位提出的费用要求是否合理?说明理由。 5.事件 3 中,施工单位提出的变更程序是否妥当?说明理由。
选项
答案
解析 1.该施工进度计划中的关键线路有 4 条: 2.开工 3 个月后施工单位每月应获得的工程款如下: 3.(1)工程预付款为:840*20%=168(万元)。 (2)开工 3 个月后施工单位累计应获得的工程款: 57+65+359=481>420=840*50%。 因此,预付款应从第 3 个月开始扣回。 (3)开工 3 个月后总监理工程师每月签发的工程款如下。 第 1 个月:57-57*10%=51.3(万元)[或 57*90%=51.3(万元)]。 第 2 个月:65-65*10%=58.5(万元)[或 65*90%=58.5(万元)]。 前 2 个月扣留保修金:(57+65)*10%=12.2(万元)。 应扣保修金总额:840*5%=42(万元)。 由于 359*10%=35.9>29.8=42-12.2(万元)。 第 3 个月应签发的工程款:359-(42-12.2)-168/3=273.2(万元)。 4.(1)事件 1 中,施工单位提出的费用要求不合理。 理由:安全施工自检费用属于建筑安装工程费中的措施费(或该费用已包 含在合同价中)。 (2)事件 2 中,施工单位提出的费用要求不合理。 理由:商品混凝土供货单位与建设单位没有合同关系。 5.事件 3 中,施工单位提出的变更程序不妥。 理由:提出工程变更应先报项目监理机构。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1023秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
