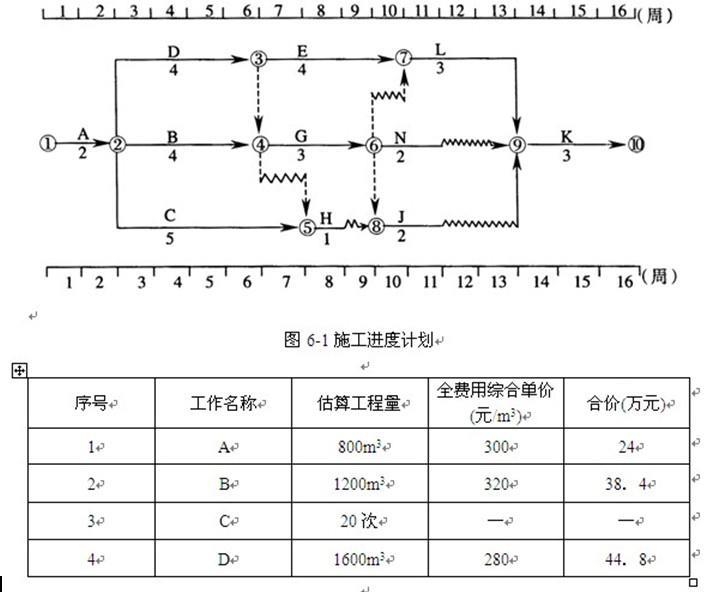

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图6—1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表6—1. ...

作者: rantiku 人气: - 评论: 0
问题 某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图6—1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表6—1.       工程施工到第4周时进行进度检查,发生如下事件:   事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840立方米,工作持续时间未变。   事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。   事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。   事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。   问题:    施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
选项
答案
解析 对施工单位是否应就事件2、4提出费用索赔,具体分析如下: (1)事件2不能索赔费用。(0. 5分) 理由:事件2中遇到异常恶劣的气候属于不可抗力事件,根据《建设工程施工合同(示范文本)》通用条款的规定,不可抗力造成的承包人机械设备损坏及停工损失,由承包人承担。因此事件2不能提出费用索赔,但能索赔工期。(1分) (2)事件4可以索赔费用。(0. 5分) 理由:事件4在施工中发现地下文物属于非施工单位原因造成的工期延迟,因此施工单位既可以索赔工期又可以索赔费用。(1分) (3)事件4中,索赔费用的计算:索赔费用=4X100+1200 = 1600(元)。(1.5分)
