某工程,实施过程中发生如下事件:   事件1:工程开工前,施工项目部编制的施工组织设计经项目技术负责人签字并加盖项目经理部印章后,作为《施工组织设计/(...

作者: tihaiku 人气: - 评论: 0

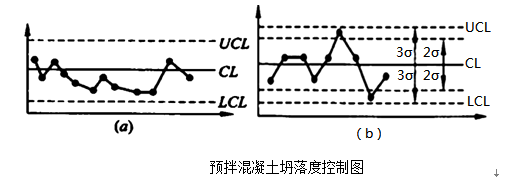

问题 某工程,实施过程中发生如下事件:   事件1:工程开工前,施工项目部编制的施工组织设计经项目技术负责人签字并加盖项目经理部印章后,作为《施工组织设计/(专项)施工方案报审表》的附件报送项目监理机构,专业监理工程师审查签认后即交由施工单位实施。   事件2:项目监理机构收到施工单位提交的地基与基础分部工程验收申请后,总监理工程师组织施工单位项目负责人和项目技术负责人进行了验收,并核查了下列内容:①该分部工程所含分项工程质量是否验收合格;②有关安全、节能、环境保护和主要使用功能的抽样检验结果是否符合规定。   事件3:主体结构工程施工过程中,项目监理机构对两种不同强度等级的预拌混凝土坍落度数据分别进行统计,得到如下图所示的控制图。 事件4:建设单位要求项目监理机构在整理监理文件资料后,将需归档保存的监理文件资料直接移交城建档案管理机构。   问题:   1.指出事件1中的不妥之处,写出正确做法。   2.针对事件2,还有哪些人员应参加验收?验收核查的内容还应包括哪些?   3.事件3中,根据预拌混凝土坍落度控制图,分别判断图(a)、(b)所示生产过程是否正常,并说明理由。   4.指出事件4中建设单位要求的不妥之处。写出监理文件资料归档的正确做法。
选项
答案
解析 1.不妥之处一:施工项目部编制的施工组织设计经项目技术负责人签字并加盖项目经理部印章后,作为《施工组织设计/(专项)施工方案报审表》的附件报送项目监理机构。   正确做法:施工项目部编制的施工组织设计经施工单位技术负责人审核签认后,施工单位盖章后与施工组织设计报审表一并报送项目监理机构。   不妥之处二:专业监理工程师审查签认后即交由施工单位实施。   正确做法:总监理工程师应及时组织专业监理工程师审查施工单位报审的施工组织设计,符合要求时,应由总监理工程师签认后报建设单位。项目监理机构应要求施工单位按已批准的施工组织设计组织施工。   2.参加地基与基础分部工程验收的人员还应包括:勘察、设计单位项目负责人和施工单位技术、质量负责人。   分部工程验收核查的内容还应包括:质量控制资料应完整;观感质量应符合要求。   3.图(a)所示生产过程不正常。   理由:链是指点子连续出现在中心线一侧的现象。出现五点链,应注意生产过程发展状况。出现六点链,应开始调查原因。出现七点链,应判定工序异常,需采取处理措施。图(a)中出现了七点链。   图(b)所示生产过程不正常。   理由:连续3点至少有2点接近控制界限。   4.项目监理机构将需归档保存的监理文件资料直接移交城建档案管理机构不妥。   正确做法:项目监理机构在整理监理文件资料后,将完整的监理文件资料提交给建设单位;建设单位在审查无误后,将监理文件资料移交城建档案管理机构归档保存。

相关内容:工程,如下,事件,开工,施工,项目部,编制,组织设计,项目,技术,负责人,签字,经理部,印章

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0673秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
