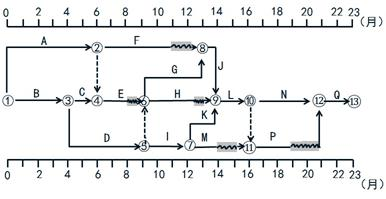

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均...

作者: tihaiku 人气: - 评论: 0
问题 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。 施工过程中发生如下事件: 事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。 事件2:由于建设单位订购的工程设备未按合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工程延期2个月,补偿费用6万元。 事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见表5-1。 工作赶工费率及可缩短时间表5-1 <1> 、指出图5-1所示施工总进度计划的关键线路及工作E、M的总时差和自由时差。 <2> 、针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。 <3> 、针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。 <4> 、针对事件3,为使赶工费用最少,应选哪几项工作进行压缩?说明理由,需要增加赶工费多少万元?
选项
答案
解析 1.关键线路B→D→I→K→L→N→Q、B→D→G→J→L→N→Q。 E的总时差为1个月,自由时差为1个月。 M的总时差为4个月,自由时差为2个月。 2. (1)不应批准工程延期。理由:工作A总时差为1个月,暂停施工0.5个月不影响工期。 (2)应批准费用补偿12万元。理由:施工中处理文物暂停施工不属于施工单位的责任。 3.(1)应批准工程延期2个月。理由:建设单位订购的设备未及时进场属于建设单位责任,工作J为关键工作,推迟2个月开始影响工期2个月。 (2)应批准费用补偿6万元。理由:建设单位订购的设备未及时进场属于建设单位责任。 4. (1)计划调整: ① 工作L 、N 、Q为关键工作,选赶工费率最小的工作N进行压缩; ②工作N压缩1.5个月,赶工费为1.5×10=15万元; ③ L 、N 、Q仍为关键工作,选赶工费率较小的工作L进行压缩; ④工作L压缩0.5个月,赶工费为0.5×20=10万元。 (2)赶工费总计: 15+ 10= 25万元。

相关内容:工程,建设单位,建设工程施工合同(示范文本),施工,合同,项目,监理,机构,进度,计划,如图,5-1所示,时间,单位,工作

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0588秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
