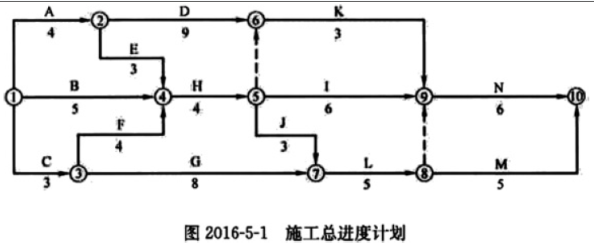

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经总监理工程师批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均...

作者: tihaiku 人气: - 评论: 0
问题 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经总监理工程师批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。 施工过程中发生如下事件:   事件2:施工中遭遇不可抗力,导致工作G停工2个月、工作H停工1个月,并造成施工的单位20万元的窝工损失。为确保工程按原计划工期完成,产生赶工费15万元。施工单位向项目监理机构提出申请,要求费用补偿35万元,工程延期3个月。 问题: 1、确定图5-1施工总进度计划的总工期及关键工作,计算工作G的总时差。 3、事件2中,项目监理机构应批准的费用补偿和工程延期分别为多少?说明理由
选项
答案
解析 1、(1)对于初始计划,总工期为25个月; (2)关键线路为:①→②→④→⑤→⑦→⑧→⑨→⑩和①→③→④→⑤→⑦→⑧→⑨→⑩; 关键工作为A、C、E、F、H、J、L、N; (3)工作总时差——在不影响工期的前提下工作具有的机动时间= min(关键线路的持续时间之和-某工作所处线路的持续时间之和) 工作G的总时差为3个月。 3、(1)应批准的费用补偿为 15 万元; 理由:不可抗力造成窝工费不予补偿,建设单位要求赶工发生的费用应予补偿。 (2)不应批准工程延期; 理由: H工作为关键工作,停工一个月影响工期一个月;但停工1个月后在建设单位要求下通过赶工按使H工作原计划时间完成,所以不影响总工期。而工作G有3个月的总时差,停工2个月不影响总工期

相关内容:工程,建设单位,建设工程施工合同(示范文本),施工,合同,监理,工程师,进度,计划,如图,5-1所示,时间,单位,工作

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0547秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
