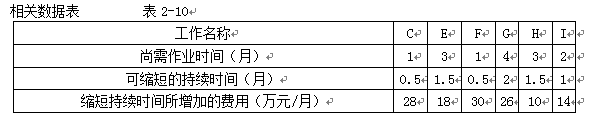

问题 某实施监理的工程,合同工期15个月,总监理工程师批准的施工进度计划如图2-20所示。  工程实施过程中发生下列事件:   事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。   事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表2-10。施工单位按索赔程序向项目监理机构提出了工程延期的要求。   事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表2-10。 问题:   1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C和F工作的总时差和自由时差分别为多少?   2.事件1中,对于A工作出现的质量问题,写出项目监理机构的处理程序。   3.事件2中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。   4.针对事件2,项目监理机构应批准的工程延期时间为多少?说明理由。   5.针对事件3,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?
选项
答案
解析  1.工程施工进度计划中,关键工作有:A、B、D、E、G、I。非关键工作有:C、F、H。其中,C工作的总时差为3个月,自由时差为3个月;F工作的总时差为3个月,自由时差为2个月。   2.事件1中,项目监理机构发现A工作出现质量问题后的处理程序如下:   (1)发出《监理通知单》,要求施工单位返工整改;   (2)跟踪、检查施工单位返工整改情况;   (3)签收施工单位在自检后填报的《监理通知回复单》;   (4)重新验收A工作。   3.事件2中:   (1)C工作拖后3个月,由于其自由时差和总时差均为3个月,故不影响总工期和后续工作。   (2)E工作拖后2个月,由于其为关键工作,故其后续工作G、H和I的最早开始时间将推迟2个月,影响总工期2个月。   (3)F工作拖后2个月,由于其自由时差为2个月,故不影响总工期和后续工作。   4.事件2中,项目监理机构批准工程延期2个月,因为总工期的延长是因建设单位提出工程变更而造成(或非施工单位原因造成)的。   5.事件3中,最佳调整方案是:缩短I工作1个月,缩短E工作1个月,由此增加的费用为14+18=32(万元)。

相关内容:监理,工程,合同,工期,15个月,工程师,施工,进度,计划,如图,2-20所示,工程实施,事件,项目,机构

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0767秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
