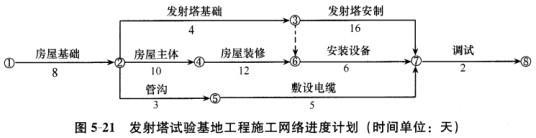

某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同工期为3 8天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖(罚)5 000元。乙方按时提交了施工方案和施工网络进度计划(图5-21),并得到甲方代表的同意。
实际施工过程中发生了如下几项事件:事件1:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示,乙方配合地质复查,配合用工为1 0个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用4万元,因地基复查和处理使房屋基础施工延长3天,人工窝工1 5个工日。事件2:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计,拆除已施工的基础,重新定位施工。由此造成工程费用增加1.5万元,发射塔基础施工延长2天。事件3:在房屋主体施工中,因施工机械故障,造成工人窝工8个工日,房屋主体施工延长2天。事件4:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。由此造成敷设电缆施工延长4天,材料损失费1.2万元。事件5:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋装修施工缩短3天,该项技术措施费为0.9万元。其余各项工作持续时间和费用均与原计划相符。
【问题】
1.在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和(或)费用补偿要求?为什么?
2.该工程的实际工期为多少天?可得到的工期补偿为多少天?
3.假设工程所在地人工费标准为30元/工日,应由甲方给予补偿的窝工人工费补偿标准为1 8元/工日,间接费、利润等均不予补偿。则在该工程中,乙方可得到的合理的费用补偿有哪几项?费用补偿额为多少元?
本题主要考查了大纲中的确定关键线路并计算出工期,再结合背景材料的事件进行工期索赔的分析与计算。
1.乙方对各事件可否提出工期补偿和(或)费用补偿的判定:事件1:可以提出费用补偿和工期补偿要求。因为地质条件的变化属于有经验的承包商无法合理预见的,且该工序为关键工序(或位于关键线路上)。事件2:可提出费用补偿要求,不能提出工期补偿。因为:①设计变更属甲方应承担的责任。②该工序为非关键工序,且延误时间(2天)未超过该工序的总时差,因此工期补偿为0天。事件3:不能提出费用和工期补偿要求。因施工机械故障属乙方应承担的责任。事件4:不能提出费用和工期补偿要求。因乙方应就自己购买的材料不合格造成的后果承担责任。事件5:不能提出费用和工期补偿要求。因为双方已在合同中约定采用奖励方法解决乙方加速施工的费用补偿,故据此所发生的赶工措施费应由乙方自行承担。
2.该工程实际工期为40天,可得到的工期补偿为3天。
附:该工程网络进度计划。

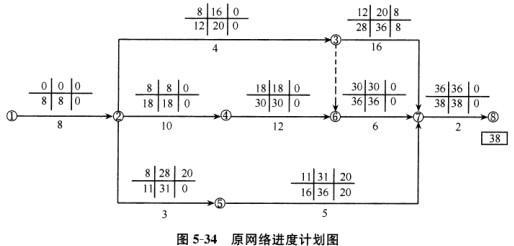

(1)原网络进度计划(图5-34)。
关键路线:①→②→④→⑥→⑦→⑧计划工期:3 8天(注:合同工期也为3 8天,两者相等)

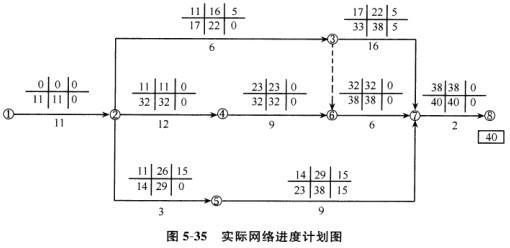

(2)实际进度计划(图5-35)。
关键路线:①→②→④→⑥→⑦→⑧实际工期:40天

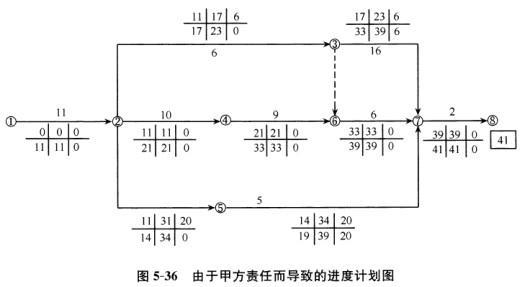

(3)由于甲方责任而导致的进度计划(图5-36)。
关键路线:①→②→④→⑥→⑦→⑧计算工期:4 1天。与合同工期相比,延长3天。
3.合理的费用补偿如下:
事件1: (1)增加人工费:1 0*30=300(元)(2)窝工费:1 5*18=270(元)(3)增加工程费用:40000元事件1:合计应得到的费用补偿:300+270+40000 =40570(元)事件2:增加工程费用:1 5 000元提前工期奖:1*5000=5000(元)(注:实际合同工期为4 1天,而实际工期为40天)合计费用补偿:40570+15000+5000=60570(元)
Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com
页面耗时0.0622秒, 内存占用1.06 MB, Cache:redis,访问数据库20次
