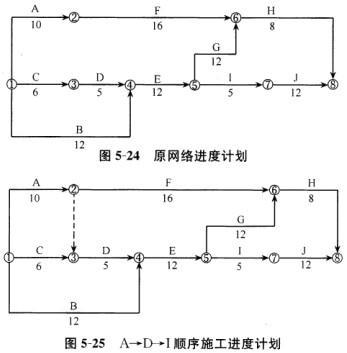

某分部工程的网络计划如图5-24所示,计算工期为44天。

(一)根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。按A→D→I顺序组织施工,则网络计划的变化如图5-25所示。

【问题1】

1.计算工期是多少天?

2.机械在现场的使用和闲置时间各是多少天?

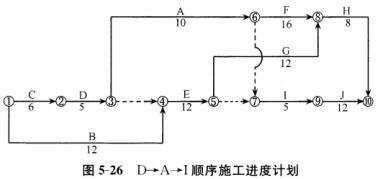

(二)如按D→A→I顺序组织施工,则网络计划变化如图5-26所示。

【问题2】

1.计算工期是多少天?

2.机械在现场的使用和闲置时间各是多少天?

选项
答案
解析

(一)按A—D—I顺序组织施工

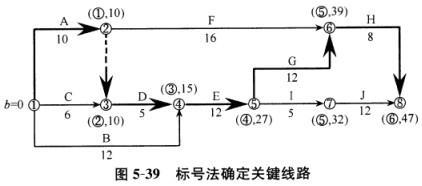

1.用标号法确定关键线路和计算工期关键线路见图5-39中粗箭线,计算工期为47天。

2.计算机械在现场的使用和闲置时间。(1)使用时间:DA+DD +DI=10+5+5=20(天)。(2)闲置时间:A和D之间:EFA=10(天)=ESD,无闲置;D和I之间:EFD=15(天),EST=27(天)。所以D和E之间机械闲置时间:27-15=1 2(天)。故机械总闲置的时间为1 2天。

(二)按D—A—I顺序组织施工

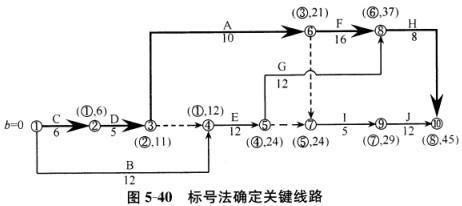

1.用标号法确定关键线路和计算工期。关键线路见图5-40中粗箭线,计算工期为4 5天。

2.计算机械在现场的使用和闲置时间。

(1)机械在现场的使用时间:DD +DA+DI=5+10+5=20(天)。(2)机械在现场的闲置时间:D和A之间为EFD =11(天)=ESA,无闲置。A和I之间为EFA=21(天)EST=24(天)。所以A和I之间机械闲置:24- 21=3(天),故机械总闲置的时间为3天。
