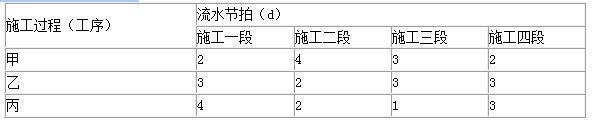

问题 某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。   各施工段的流水节拍 【问题】   (1)简述无节奏流水施工的特点。   (2)该工程应采用何种的流水施工模式。   (3)计算各施工过程间的流水步距和总工期。   (4)试编制该工程流水施工计划图。
选项
答案

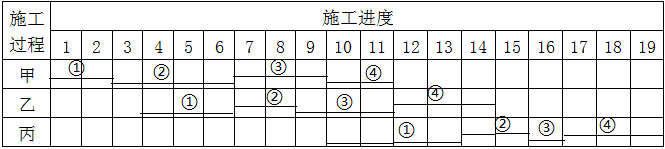

解析 (1)无节奏流水施工的特点是:   1)各个施工过程在各个施工段上的流水节拍通常不相等。   2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不相等。   3)每个专业工作队都能够连续作业,施工段可能有间歇时间。   4)专业工作队数目等于施工过程数目。   (2)根据工程特点,该工程只能组织无节奏流水施工。   (3)求各施工过程之间的流水步距:   1)各施工过程流水节拍的累加数列    3)总工期   工期T=∑K+∑tn+∑G-∑C=(4+4)+(4+2+1+3)+2-1=19   (4)流水施工计划图如下所示。
