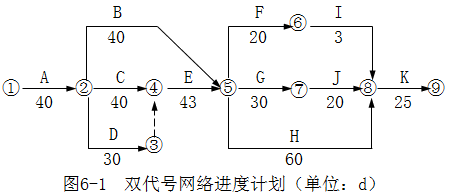

问题 某工程施工合同工期为213d,施工单位拟定的施工双代号网络进度计划如图6-1所示,图中箭线下方数据为工作持续时间。 在工作A完成时,由于设计变更,项目业主提出了增加L、N两项工作的要求。工作L在工作D之后开始,在工作H开始前结束;工作N在工作F之后开始,在工作J开始之前结束,施工单位对L、N两项工作持续时间的估计值见表6-1。   表6-1 工作L、N持续时间估计表  单位:d 【问题】   1.图6-1所示的进度计划能否满足合同工期要求?为什么?该计划中除了A、K外,还有那些工作为关键工作?网络计划中关键工作的总时差和自由时差分别为多少天?   2.根据三时估计法确定工作L、N的持续时间期望值,并判断哪一个工作的持续时间期望值更可靠,说明理由。   3.绘制该工程增加工作L、N后的双代号网络进度计划,确定新的计算工期和关键线路(按工作L、N的持续时间期望值确定其持续时间)。   4.为使该工程按原合同工期完工,可以采取哪几种方法缩短计算工期?
选项
答案
解析 1.图6-1所示的进度计划能满足合同工期的要求。   理由:图6-1所示的进度计划的工期为208d。   该计划中除工作A、K外,还有工作C、E、H为关键工作。   网络计划中关键工作的总时差和自由时差都为零。   2.工作L的持续时间期望值:(22+4×31+34)/6=30(d)。   工作N的持续时间期望值:(27+4×30+33)/6=30(d)。   工作N的持续时间期望值更可靠。   理由:工作L的持续时间的均方差:(34-22)/6=2(d);工作N的持续时间均方差:(33-27)/6=1(d)。均方差越小,可靠性就越大。   3.该工程增加工作L、N后的双代号网络进度计划如图6-2所示。 图6-2 增加工作L、N后的双代号网络进度计划(单位:d)   新的计算工期为218d。   关键路线为A→C→E→F→N→J→K。   4.为使该工程按原合同工期完工,可采取缩短计算工期的方法:改变工作之间的逻辑关系、改变子项目工作延续时间、重新编制网络计划。

相关内容:工程施工,合同,工期,施工,代号,网络,进度,计划,如图,6-1所示,图中,线下,工作,设计

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0750秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
