某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720m2,地下二层,地上十二(局部十七)层。建筑物占地面积为741....

作者: tihaiku 人气: - 评论: 0

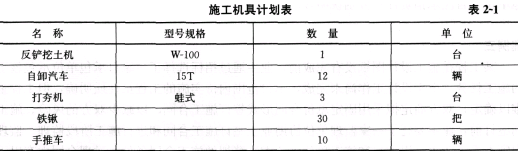

问题 某施工单位承建一住宅楼小区工程的施工。该工程其中一个单体栋号(5号楼)建筑面积为15720m2,地下二层,地上十二(局部十七)层。建筑物占地面积为741.3m2。东西向长80.26m,南北向宽18.76m。基底相对标高为-5.895m,+0.000相对标高为55.15m。 在施工前,施工单位编制了各分部分项工程施工方案,其中包括《××住宅楼小区4号楼土方开挖施工方案》。 在该施工方案中确定的工期计划及施工机具计划见表2-1。土方开挖工期8天。 1.施工步骤及方法说明 (1)开挖前应对施工现场地上障碍物和地下有关影响施工的各种管网清除和处理完毕。 (2)根据开挖图,测量员撒好开挖上口灰线,测定地表标高,确定开挖深度。采用放坡大开挖法进行施工,按1:1进行放坡。 (3)整个基坑呈长方形,先挖第一步表面渣土,第二步用挖土机一次挖至基底标高上30cm,再人工清土至基底标高,基底须清理平整。清理时由测量人员钉木桩,拉通线检查槽底平面尺寸和标高。 (4)按公司文明施工现场安全防护要求,对基坑上口边缘设1.2m高防护栏杆,栏杆内挂密目网。 (5)进行第二步土方开挖时,马道留在基坑西南角,宽4m,坡度宜缓,满足运土车爬坡要求。从西向东进行土方施工。 (6)基坑全部开挖后,应尽快进行垫层施工,尽量避免扰动基底。 (7)基坑四周安全范围内无建筑物,故对边坡不加支撑,边坡上方也不得堆放土方和材料。 (8)为防止现场和道路起尘污染环境,每班配备专用的水管在现场洒水。 2.施工顺序 (1)根据现场实际情况,机械挖土顺序为由西向东开挖,为防止挖掘过程中扰动老土,机械挖土时坑底预留30cm左右用人工挖土至设计标高。 (2)施工分层,根据基槽开挖深度、土质水位等情况确定分两层开挖,第一层为从自然地平至一3.0,第二层为一3.0至设计标高以上30cm。 在土方开挖施工完毕后,施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场,在项目经理的组织下进行了基坑验槽。 在基坑验槽过程中,各方对基坑的各个重点位置进行了重点观察,未发现异常。最终,此次基坑验槽合格通过。 该栋号施工至地上三层时,施工单位又进行了土方回填的工作。 【问题】 1.土方开挖施工质量控制的要点是什么? 2.文中所述的基坑验槽工作有何不妥之处? 3.该施工单位进行土方回填工作的时候应当把握哪些施工质量控制要点?
选项
答案
解析 1.土方开挖施工质量控制的要点主要有:检查挖土的标高、放坡、边坡稳定状况、排水、土质等。具体包括: (1)核对基坑位置、平面尺寸、坑底标高是否满足基础图设计和施工组织设计的要求,并检查边坡稳定状况,确保边坡安全。 (2)核对基坑土质和地下水情况是否满足地质勘察报告和设计要求。 (3)核对有无破坏原状土结构或发生较大土质扰动的现象。 (4)用钎探法或轻型动力触探法等检查基坑是否存在软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等及其相应的位置、深度、形状。 2.文中所述的基坑验槽工作有两处不妥: (1)文中所述“在项目经理的组织下进行了基坑验槽”不妥。基坑验槽,应当由总监理工程师或建设单位项目负责人组织。 (2)文中所述“施工单位、设计单位、勘察单位、监理单位和建设单位等相关单位的项目和生产负责人共赴现场”不妥。基坑验槽的工作应当由各单位项目和技术质量负责人参加。 3.施工单位进行土方回填工作的时候应当把握的施工质量控制要点包括: (1)回填土的材料符合设计和规范的规定。 (2)填土施工过程中,应检查排水措施、每层填筑厚度、回填土的含水量控制和压实程序等满足规定要求。 (3)基坑和室内的回填土,在夯实或压实后,要对每层回填土的质量进行检验,满足设计或规范要求。 (4)回填土施工结束后应检查回填土料、标高、边坡坡度、表面平整度、压实程度等是否满足设计或规范要求。

相关内容:住宅楼,小区,工程,施工,单体,栋号,5号楼,建筑面积,15720m2,地下,二层,地上,局部,建筑物,占地面积,741....

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0772秒, 内存占用1.06 MB, Cache:redis,访问数据库20次
