某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;施工期间若遇物...

作者: tihaiku 人气: - 评论: 0

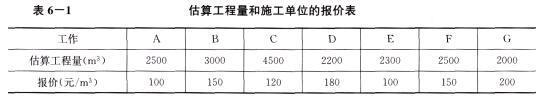

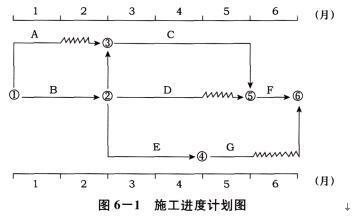

问题 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材、水泥和石子的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图6-1所示。 招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表6—1所示。 工程有关付款条款如下: (1)开工前业主应向承包商支付估算合同总价20%的工程预付款。 (2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留质量保证金。规费、税金的综合费率取l0%。 (3)当累计实际完成工程量超过(或低于)估算工程量的15%时,可进行调价,调价系数为0.9(或1.1)。 (4)工程预付款从承包人获得累计工程款(含预付款)超过估算合同价的60%以后的下个月起,分三个月均匀扣除。 施工过程中,发生如下事件: 事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。 事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。 事件3:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表6—2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。 问题: 1.工程预付款是多少?工程预付款从哪个月起扣回? 2.工程的四月份完成工程量价款是多少?四月份应签发的工程款是多少? 3.事件1中,建设单位的做法是否正确?说明理由。 4.事件2中,施工单位说法是否正确?说明理由。 5.事件3中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。如果可以调整,请列式计算调整后的单价。
选项
答案

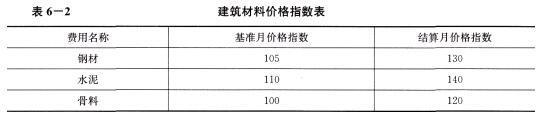

解析 1.签约合同价=(2500×100+3000×150+4500×120+2200×180+2300×100+2500×150+2000×200)×(1+10%)=290.51万元 工程预付款=290.51×20%=58.102万元 前三个月承包人获得累计工程款(含预付款)=581020+(2500×100+3000×150+4500×120÷3+2200×180÷2+2300×100÷2)×(1+10%)×0.95=182.771>174.306(估算合同价的60%),所以工程预付款应从四月份起扣回。 2.四月份完成的工程量价款=(4500×120÷3+2200×180÷2+2300×100÷2)×(1+10%)=54.23万元 四月份应扣回预付款=58.102/3=19.367万元 四月份应签发的工程款=54.23×0.95-19.367=32.152万元 3.事件1中,建设单位的做法正确。 理由:大型机械设备进场费属于建筑安装工程费用构成中的措施费,已包括在合同价款中,施工单位没有理由提出由建设单位支付其进场费的要求。 4.事件2中施工单位要求建设单位支付材料检测费用的说法正确。 理由:发包人供应的材料,其检测费用应由发包人负责。 事件2中施工单位说没有送检的义务的说法错误。 理由:不论是发包人供应的材料,还是承包人负责采购的材料,承包人均有送检的义务。 5.施工单位提出调整G工作的单价不合理。 因施工单位施工机械故障的原因致使该工作拖延,因此,G工作价格上涨属于施工单位应承担的风险。 施工单位提出调整F工作的单价合理。 因为符合合同约定:施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。 F工作调整后的单价=150×(30%+25%×130/105+35%×140/110+10%×120/100)=176.25元/m3。

相关内容:工程,建设单位,建设工程施工合同(示范文本),施工,合同,约定,工期,6个月,工作,材料,采购,若遇

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1355秒, 内存占用1.06 MB, Cache:redis,访问数据库20次
