背景资料:某机械厂(甲方)与某建筑公司(乙方)订立了某工业厂房工程项目施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同,每一...

作者: tihaiku 人气: - 评论: 0

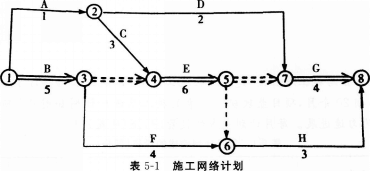

问题 背景资料:某机械厂(甲方)与某建筑公司(乙方)订立了某工业厂房工程项目施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为50元/台班。施工网络计划如图5—1所示(时间单位:天)。 甲、乙双方合同约定8月15日开工。工程施工中发生如下事件:? 事件1:降水方案错误,致使工作D推迟2天,乙方人员配合用工增加5个工日,窝工6个工日。? 事件2:8月21日至22日,场外停电,停工2天,造成人员窝工16个工日。? 事件3:因设计变更,工作E工程量由招标文件中的300m3增至350m3,超过了10%;合同中该工作的综合单价为55元/m3,经协商调整后综合单价为50元/m3。? 事件4:为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作综合单价为78元/m3。? 事件5:在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。? 【问题】? 1.上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。? 2.针对上述所发生事件,承包商可索赔总工期多少天?逐项说明理由。? 3.假设人工工日单价为25元/工日,合同规定,窝工人工费补偿标准为12元/工日,因增加用工所需管理费为增加人工费的20%。工作K的综合收费为人工费的80%。试计算费用索赔总额。
选项
答案
解析 1.对上述事件的索赔判定如下: (1)事件1中,乙方可以提出索赔要求。? 理由:降水工程由甲方另行发包,是甲方的责任。? (2)事件2中,乙方可以提出索赔要求。? 理由:场外停水、停电造成的人员窝工是不可预见的客观条件。? (3)事件3中,乙方可提出索赔要求。? 理由:设计变更是甲方的责任,且工作E的工程量增加了50m3,超过了招标文件中工程量的10%。? (4)事件4中,乙方不应提出索赔要求。? 理由:保证施工质量的技术措施费应由乙方承担。? (5)事件5中,乙方可提出索赔要求。? 理由:甲方指令增加工作,是甲方的责任。? 2.工期索赔天数具体计算如下:? (1)事件1中,工作D总时差为8天,推迟2天,尚有总时差6天,不影响工期,因此可索赔工期0天。? (2)事件2中,8月21日至22日停工,工期延长,可索赔工期2天。? (3)事件3中,因E为关键工作,可索赔工期:(350-300)÷(300÷6)=1(天)。? (4)事件5中,因G为关键工作,在此之前增加K,则K也为关键工作,索赔工期1天。? 总计索赔工期=0+2+1+1=4(天)。? 3.费用索赔总额的计算:? (1)事件1:应索赔费用=12×6+25× 5×(1+20%)=222(元)。? (2)事件2:人工费=12×16=192(元);? 机械费=50×2=100(元)。? (3)事件5:人工费=25×10=250(元);? 机械费=400×1=400(元);? 综合收费=250× 80%=200(元)。? 合计费用索赔总额为:222+192+100+250+400+200=1364(元)。

相关内容:背景,资料,机械厂,甲方,建筑,公司,乙方,订立,工业厂房,工程项目,施工,合同,时与,降水,工程,双方,规定,单价

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0473秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
