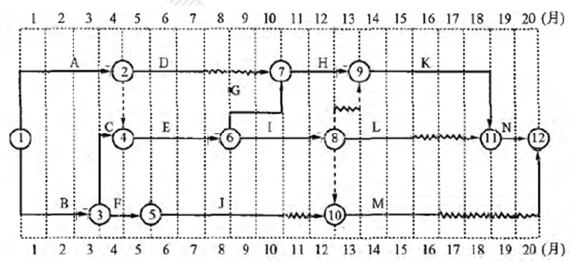

问题 某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式,工期 20 个月,项目监理机构批准的施工总进度计划如图 6-1 所示,各项工作在其持续 时间内均为均速进展。每月计划完成的投资(部分)见表 6-1。 施工过程中发生如下事件: [事件 1]:建设单位要求调整场地标高,设计单位修改施工图,致使 A 工作开始时间推迟 1 个月, 导致施工单位机械闲置和人员窝工损失。 [事件 2]:设计单位修改图纸使 C 工作工程量发生变化,增加造价 10 万元,施工单位及时调整部署,如期完成了 C 工作。 [事件 3]:D、E 工作受 A 工作的影响,开始时间也推迟了 1 个月。 [事件 4]:G、I 工作在实施过程中遇到异常恶劣的气候,导致 G 、I 工作持续时间延长 0.5 个月; 施工单位采取了赶工措施,使 I 工作能按原持续时间完成,但需增加赶工费 0.5 万元。 [事件 5]:L 工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工 程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持 下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。 以上事件 1~事件 4 发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。 问题: 1.指出批准的施工总进度计划中 I、J、M 的总时差和自由时差。 2.事件 1 中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。 3.事件 4 中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。 4.事件 5 中,施工单位、项目监理机构的做法是否妥当?分别说明理由。 5.针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期 为多少个月?
选项
答案
解析 1.答:I 自由时差为0 个月;I 总时差为1 个月;J 自由时差为2 个月;J 总时差为6 个月;M自由时差为4 个月;M 总时差为4 个月。 2.事件1 中,施工单位顺延工期和补楼费用的要求成立。 理由:A 工作开始时间推迟并非施工单位原因所致,由此造成的经济损失,应由建设单位担责,且A 工作是关键工作,其开始时间推迟会导致总工期延长,且施工单位在合同规定的时限内提出索赔,索赔条件成立,因此,事件1 中,施工单位顺延工期和补偿费用的要求成立。 3.事件4 中,对施工单位要求的判断如下。 (1)事件4 中,施工单位顺延工期要求成立。 理由:该事件不属于施工单位责任,G 工作是关键工作,G 工作延期会导致工期延期,如果施工单位在合同规定的时限内提出索赔,理应顺延工期。 (2)事件4 中,施工单位补偿费用要求不成立。 理由:因I 工作有总时差,没必要赶工,施工单位自行赶工,责任不在建设单位。 4.事件5 中,对施工单位和监理机构做法的判断如下: (1)事件5 中施工复验,施工单位的做法不妥。 理由:施工单位不得拒绝监理单位剥离复验的要求。 (2)事件5 中施工复验,项目监理机构的做法妥当。 理由:对隱蔽工程质量产生质疑时有权进行剥离复验。 5.监理机构批准的工程延期和该工程的实际工期如下: (1).事件1 发生后,应批准工程延期1 个月。 (2)事件4 发生后,应批准工程延期0.5 个月。 其他事件未造成工期延误,故项目监理机构的工程延期为1.5 个月。 该工程实际工期为20+1+0.5=21.5 个月。

相关内容:工程,建设单位,建设工程施工合同(示范文本),施工,合同,调价,形式,工期,个月,项目,监理,机构,进度,计划,如图

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0764秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
