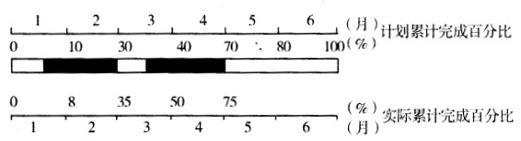

某分项工程的计划进度与4:月底检查的实际进度如图所示,从图中获得的正确信息有()A、第1月实际进度拖后2% B、第2月实际进度超前,当月超前5% ...

作者: rantiku 人气: - 评论: 0
问题 某分项工程的计划进度与4:月底检查的实际进度如图所示,从图中获得的正确信息有()
选项 A、第1月实际进度拖后2% B、第2月实际进度超前,当月超前5% C、第3月实际进度超前,当月超前5% D、第4月实际进度拖后,当月拖欠5% E、第4月底实际进度累计超前5%
答案 ACDE
解析 横道图比较法中,当实际完成百分比大于计划完成百分比时进度超前,实际完成百分比小于计划完成百分比时进度拖后。第1月实际进度与计划进度之差=(8%-0)-(10%-0)=-2%,进度拖后;第2月实际进度与计划进度之差=(35%-8%)-(30%-10%)=7%,进度超前;第3月实际进度与计划进度之差=(50%-35%)-(40%-30%)=5%,进度超前;第4月实际进度与计划进度之差=(75%-50%)-(70%-40%)=-5%,进度拖后;第4月实际进度累计超前=75%-70%=5%。
