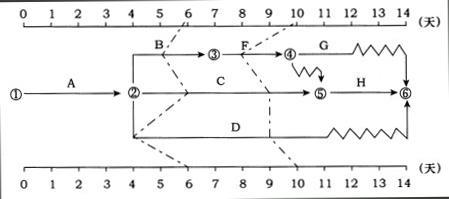

某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下页图前锋线所示,检查结果表明()。A、第6天结束检查时,工作B的实际进度不...

作者: rantiku 人气: - 评论: 0
问题 某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下页图前锋线所示,检查结果表明()。
选项 A、第6天结束检查时,工作B的实际进度不影响总工期 B、第6天结束检查时,工作D的总时差尚有2天 C、第10天结束检查时,工作F的实际进度会影响总工期 D、第10天结束检查时,工作C的实际进度影响工期1天 E、在第6天到第10天内,工作D的实际进度加快1天
答案 ACDE
解析 本题考查的是前锋线比较法。选项B,第6天结束检查时,工作D的总时差尚有1天。
