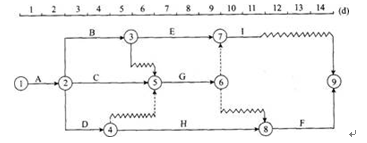

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有(  )。 A.工作B的总时差为3d B.工作C的总时差为2d C.工作D为关键工作...

作者: tihaiku 人气: - 评论: 0
问题 某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有(  )。
选项 A.工作B的总时差为3d B.工作C的总时差为2d C.工作D为关键工作 D.工作E的总时差为3d E.工作G的自由时差为2d
答案 ABCD
解析 考点:双代号时标网络计划时间参数的计算。工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。工作B的总时差=min{3+0,2+1)d=3d。工作C的总时差=min{3+0,0+2)d=2d。工作E的总时差=(3+0)d=3d。 时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始至终不出现波形线的线路即为关键线路。关键线路为A→D→H→F。故工作D为关键工作。 工作G的自由时差为0。

相关内容:分部,工程,代号,时标,网络,计划,下图,信息,工作,时差,关键

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0576秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
