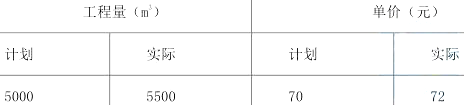

某土方工程施工资料如下表所示,则该工程的费用偏差和进度偏差分别为( )。 A、-11000,35000 B、46000,35000 C、46...

作者: tihaiku 人气: - 评论: 0
问题 某土方工程施工资料如下表所示,则该工程的费用偏差和进度偏差分别为( )。
选项 A、-11000,35000 B、46000,35000 C、46000,-11000 D、35000,-11000
答案 A
解析 新教材P92 费用偏差(CV)=已完工作预算费用(BCWP)一已完工作实际费用(ACWP)=5500×70-5500×72=-11000进度偏差(sv)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=5500×70-5000×70=35000

相关内容:土方,工程施工,资料,工程,费用,偏差,进度,-11000
