某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及...

作者: tihaiku 人气: - 评论: 0

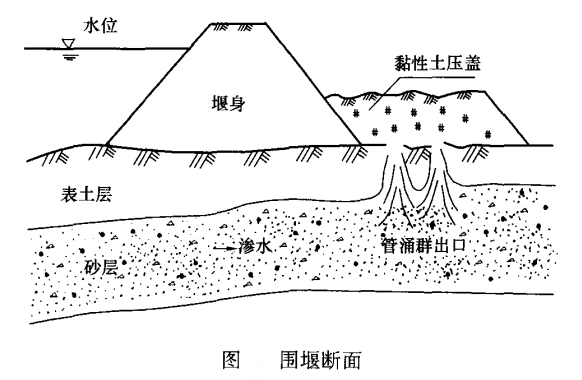

问题 某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。 溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如下图所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“三不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

【问题】 1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。 2.根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。 3.根据质量事故类别,指出本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处,并说明正确做法。 4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),说明背景材料中“三不放过原则”的具体内容。
选项
答案
解析 1.本工程事故发生前施工单位对管涌群采取的处理措施的不妥之处:施工单位采用黏性土对管涌群进行封堵。 本工程管涌的抢护原则:制止涌水带砂,而留有渗水出路。 本工程的正确抢护措施:用透水性较好的砂石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。 2.根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利工程质量事故一般分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。 本工程质量事故类别为较大质量事故。 3.根据质量事故类别,本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处:施工单位组织有关单位制定处理方案,报监理机构批准后实施。 正确做法:应由项目法人组织有关单位制定处理方案,经上级主管部门审定后实施,报省级水行政主管部门(或流域机构)备案。 4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),“三不放过原则”的具体内容包括:事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过。

相关内容:水库,溢洪道,加固,工程,控制,段共,每孔,净宽,方案,底板,顶面,增浇,混凝土,闸墩,排架,机房,公路桥

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0959秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
