承包商与业主签订了某小型水库加固工程施工承包合同,合同总价1200万元。合同约定,开工前业主向承包商支付10%的工程预付款:工程进度款按月支付,同时按工程...

作者: tihaiku 人气: - 评论: 0

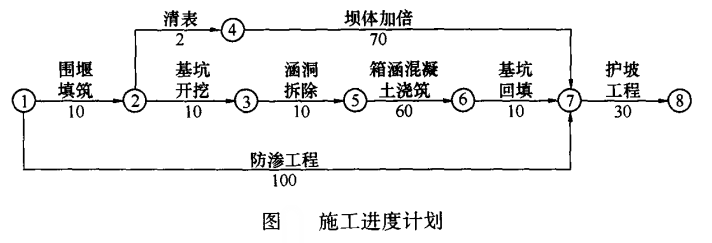

问题 承包商与业主签订了某小型水库加固工程施工承包合同,合同总价1200万元。合同约定,开工前业主向承包商支付10%的工程预付款:工程进度款按月支付,同时按工程进度款3%的比例预留保留金;当工程进度款累计超过合同总价的40%时,从超过部分的工程进度款中按40%的比例扣回预付款,扣完为止。 承包商提交并经监理工程师批准的施工进度计划如下图所示(单位:d)。

施工过程中发生如下事件: 事件1:因料场征地纠纷,坝体加培推迟了20d开始。 事件2:因设备故障,防渗工程施工推迟5d完成。 事件3:箱涵混凝土浇筑施工中,因止水安装质量不合格,返工造成工作时间延长4d,返工费用2万元。 事件4:至2月底,承包商累计完成工程进度款为450万元;承包商提交的3月份工程进度款支付申请报告中,包括返工费用2万元和经监理机构确认的合同工程价款320万元。 【问题】 1.指出网络计划的关键线路(用节点表示)和计划工期。 2.分别指出事件1、事件2、事件3对工期的影响;指出上述事件对工期的综合影响和承包商可索赔的工期。 3.计算3月份实际支付工程款。 4.基坑回填时,坝体与涵洞连接处土方施工需要注意的主要问题有哪些?
选项
答案
解析 1.网络计划的关键线路:①→②→③→⑤→⑥→⑦→⑧和①→⑦→⑧。 计划工期130d。 2.事件1责任方为业主,“坝体加培”为非关键工作,总时差为18d,推迟20d开始,影响工期2d。 事件2责任方为承包商,“防渗工程”为关键工作,推迟5d完成,影响工期5d。 事件3责任方为承包商,“箱涵混凝土浇筑”为关键工作,工作时间延长4d,影响工期4d。 综合影响工期5d,承包商可索赔工期2d(事件1责任方为业主,可索赔工期,其余不可)。 3.3月份工程进度款:320万元 工程预付款为:1200×10%=120万元 预付款起扣点:1200×40%=480万元 3月份预付款扣回:(320+450-480)×40%=116万元 保留金预留:320×3%=9.6万元 实际支付的工程款:320-116-9.6=194.4万元 或:320-(320+450-480)×40%-320×3%=194.4万元 4.基坑回填时,坝体与涵洞连接处土方施工需要注意的主要问题有: (1)填土前,混凝土表面必须清除干净。 (2)靠近涵洞部位应采用小型机械或人工施工。 (3)涵洞两侧应均衡填料压实。

相关内容:承包商,业主,水库,加固,工程施工,合同,总价,1200万元,约定,开工,支付,工程,预付款,进度,同时

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0643秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
