背景

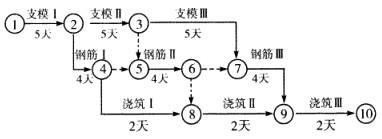

某钢筋混凝土工程,承包单位按合同要求制定了如下网络计划图,获得批准。

在施工过程中,发生了以下事件:事件一:工程中使用的钢材由业主提供,由于钢材进场时间比合同约定的日期拖延了1天,钢筋Ⅱ工程未按计划时间开工,施工单位经济损失1万元。事件二:在进行浇筑Ⅱ施工时,由于施工单位操作不当,造成钢筋外露,为处理此质量事故,造成2万元损失,工期延长了2天。

问题:

1.根据网络图计算该工程总工期,找出关键线路。

2.施工单位可以索赔的费用和工期是多少?说明理由。

3.分析事件二中造成钢筋外露的可能原因。

选项

1.总工期为:21天;关键路线为:①→②→③→⑦→⑨→⑩(支模Ⅰ→支模Ⅱ→支模Ⅲ→钢筋Ⅲ→浇筑Ⅲ)。

2.可索赔总费用1万元,不能索赔工期。事件一中,钢材由业主提供,且未按合同约定进场,属于业主责任,所以,可以索赔费用;该工作不在关键线路上,而且拖延后不影响总工期,所以,不可以索赔工期。事件二中,因为此质量事故是施工单位的责任造成的,工期和费用都不可索赔。

3.钢筋保护层厚度不够,模板发生位移,入模混凝土品质不良,振捣不充分。

答案
解析

本案例第1问主要考查网络图关键线路。运用加法从网络图的起点沿着箭线向终点,计算每→条线路的工期,工期最大的线路即是关键线路。最大的工期即是总工期。

本案例第2问主要考查施工合同索赔成立的条件。索赔的成立,应该同时具备以下三个前提条件:(1)与合同对照,事件已造成了承包人工程项目成本的额外支出或直接工期损失;(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;(3)承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。以上三个条件必须同时具备,缺一不可。

本案例第3问主要考查钢筋混凝土钢筋外露的原因。钢筋混凝土钢筋外露的常见原因包括:(1)钢筋保护层厚度不够。一般来说,设计都规定了钢筋的保护层厚度,立模时没有按设计要求做,很容易发生钢筋外露事故。(2)模板发生位移,使本来刚够的保护层厚度变小了,自然容易露筋。(3)入模混凝土品质不良,是指混凝土离析严重、砂浆不足或搅拌不充分,局部石料集中砂浆不够,造成露筋。(4)振捣不充分,造成混凝土局部不密实而露筋。

相关内容:背景,钢筋混凝土,工程,单位,合同,要求,如下,网络,计划,施工,事件,中使,钢材,业主

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0663秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
