问题 某施工单位承建某铁路客运专线双线隧道。隧道长度为2600m,起止里程为DK38+000~DK40+600。进、出口段浅埋,围岩为风化泥灰岩,岩体破碎,节理发育,裂隙水丰富,级别为V级;洞身DK39+100~DK39+500段围岩级别为II级,初期支护采用喷射混凝土支护。施工过程中,发生以下事件。 事件一:项目经理部工程部编制了隧道进口段施工方案,拟采用全断面开挖方法。经项目总工程师审查后,认为开挖方法不正确。 事件二:对出口段编制了《洞口边、仰坡开挖及防护施工工艺流程图》,如图3所示。 事件三:II级围岩段喷射混凝土作业时,水泥使用矿渣水泥,混凝土采用强制式搅拌机搅拌,其搅拌时间为1min,喷射采用干喷工艺,分段分层喷射作业,后一层喷射在前一层混凝土终凝后进行,并且一次最大喷射厚度拱部为10cm、边墙为15cm,为了节约成本,部分使用了回弹料。 【问题】 1.说明事件一中进口段采用全断面开挖施工方法不正确的理由。 2.指出图3中A和B所代表的施工工序名称。 3.针对事件三中的不妥之处,给出正确的做法。 4.根据背景资料,该洞口段开挖安全专项施工方案中应包括哪些安全技术措施?

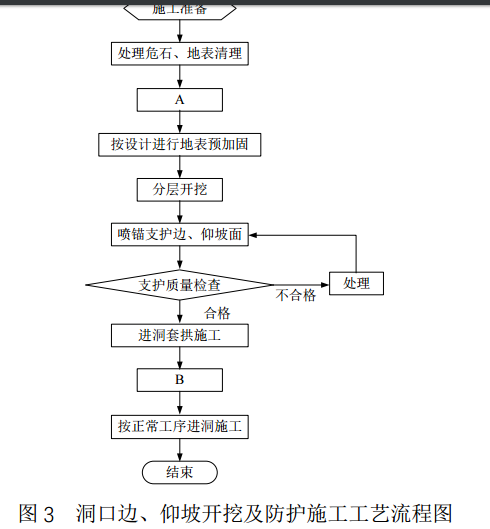

选项
答案
解析 1.因为:(1)地质条件差; (2)隧道洞径(断面)大。 (3)洞口浅埋不能采用全断面开挖方法施工。 2.A:洞口截排水系统施工; B:预支护(管棚、小导管)。 3.(1)喷射混凝土采用湿喷, (2)水泥使用硅酸盐水泥或普通硅酸盐水泥, (3)混凝土搅拌时间不得小于1.5min, (4)严禁使用回弹料。 4.(1)地质超前预报安全技术措施; (2)爆破安全技术措施; (3)开挖安全技术措施; (4)预支护安全技术措施; (5)地表沉降控制安全技术措施;(6)应急预案安全技术措施。

相关内容:铁路,客运,专线,隧道,长度,起止,里程,DK38+000,DK40+600,出口,段浅埋,围岩,风化,泥灰岩,岩体,节理

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0540秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
