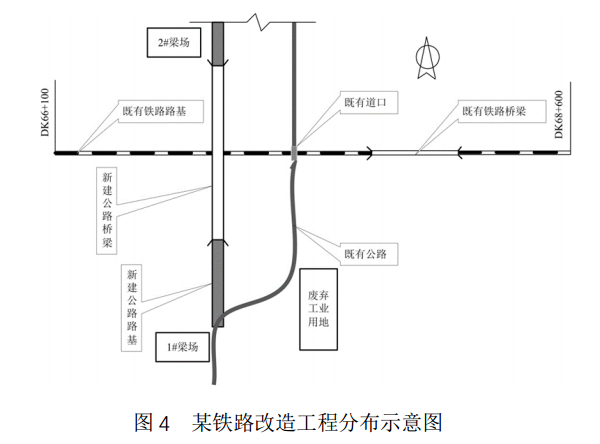

问题 (四) 背景资料 某 II 级铁路为非电气化单线铁路,某施工单位承担改造工程,施工主要内容包括:11.5km 铁路大修,新建一座跨铁路立交桥及既有道口拆除,如图 4 所示。 既有铁路养护、运营归某铁路局管理,铁路局下设专业站段,包括机务段、房建段、车 务段、给水段、电务段、供电段、工务段等。两端的车站归车务段管辖。跨线公路桥桥长为 1295m,下部工程为钻孔桩、系梁、墩柱和盖梁,梁部结构为 30m 和 25m 跨简支箱梁,每孔 10 片,箱梁总数 510 片。在既有道口附近有一处面积 120 亩的废弃工业用地,可以免费使用。铁路贯通电源线路远离施工区。 业主要求此项工程按照铁路相关制度和程序建设。 工程实施中,发生如下事件。 事件一:在铁路路基边进行桥梁基础施工前,项目经理部分别制定了桥梁基础和跨线铁路架梁施工方案和安全措施,方案与措施中包含了对铁路设备设施的保护措施。 事件二:在铁路旁进行系梁基坑开挖前,项目经理部在靠近铁路侧安排了钢板桩打入施工。 事件三:制架梁施工队提前进行了班组与劳动力配备,如表 4 所示。 事件三:制架梁施工队提前进行了班组与劳动力配备,如表 4 所示。 事件四:项目经理部编制的施工方案是将立交桥工程分为两个工区,平行组织施工。两 个工区在铁路南北两侧分别建设一处制梁场,各占地 40 亩,临时租地费为每亩 1.5 万元/年。 两个工区计划在 12 个月内完成立交桥全部工程,其中制架梁工程在 6 个月内全部完成,立交桥工程计划工期比业主要求的工期提前 6 个月。项目经理部根据以上方案进行了项目成本预测,发现立交桥工程预测成本比中标价超出 80 万元。 事件五:开工 4 个月后,项目经理部向业主申报的验工计价项目及金额如下: 钻孔桩:180 万元,系梁:32 万元,调遣费:60 万元,梁场龙门吊购置费:60 万元, 制梁:30 万元,梁场张拉千斤顶租用费:15 万元。 问题 1.针对事件一,施工时需要铁路局哪几个主要站段配合?为什么? 2.指出事件二中打入钢板桩的作用。 3.针对事件三,根据工序原则进行分工,指出 A、B、C、D 班组名称。 4.针对事件四,如何优化方案,降低施工成本? 5.针对事件五,哪些项目不属于验工计价范围?为什么?
选项

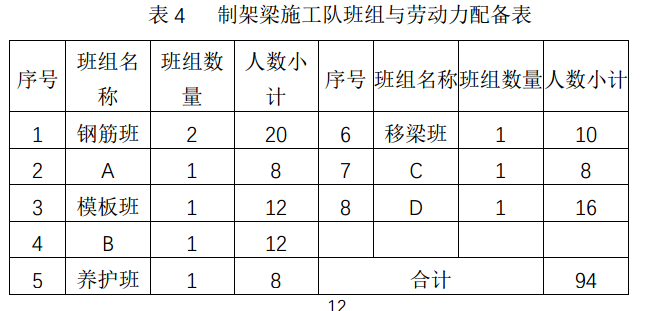

答案
解析 1.需要那几个段配合 2.打入钢板桩的作用 3.班组:起重吊装班组,混凝土班组,预应力班组,运架梁班组 4.费用超标,梁场如何调整

相关内容:背景,资料,铁路,电气化,单线,改造,工程,施工,内容包括,11.5km,大修,一座,立交桥

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0778秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
