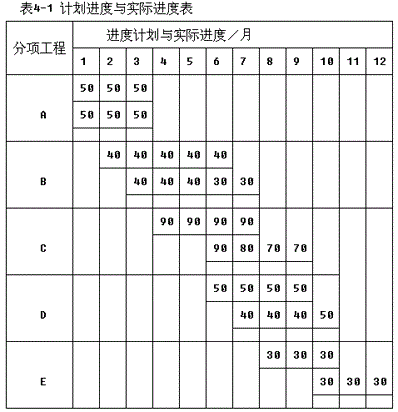

某设备安装工程计划进度与实际进度如表4-1所列。表中实线表示计划进度,计划进度线上方的数据为每月计划投资;虚线表示实际进度,实际进度线上方的数据为每月实际投资。各分项工程每月计划完成和实际完成的工程量相符。
【问题】
1.计算投资数据,并将结果填入表4-2。
2.试在图4-1中绘制该工程三种投资曲线,即拟完工程计划投资曲线、已完工程实际投资曲线和已完工程计划投资曲线。
3.分析第3月末和第9月末的累计投资偏差和累计进度偏差(以投资额表示)。

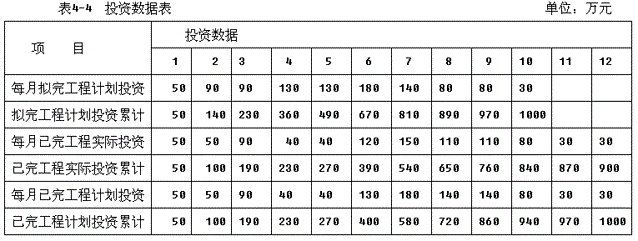

1.投资数据见表4-4。

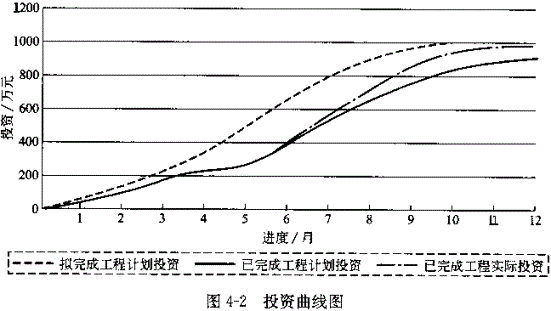

2.拟完工程计划投资曲线、已完工程实际投资曲线和已完工程计划投资曲线如图4-2所示。
3.第3月末累计投资偏差=190-190=0(万元),即实际投资等于计划投资;
第3月末累计进度偏差=230-190=40(万元),即进度拖后,少完成40万元计划投资;
第9月末累计投资偏差=760-830=-70(万元),即投资节约70万元;
第9月末累计进度偏差=970-830=140(万元),即进度拖后,少完成140万元计划投资。
