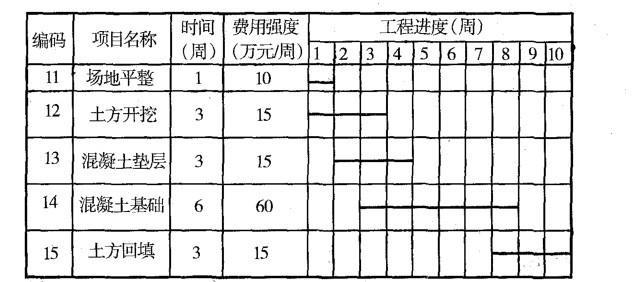

已知某施工项目的计划数据资料如下表所示,则第3周的施工成本计划值是( )万元。A.30 B. 60C.75 D. 90

作者: rantiku 人气: - 评论: 0
问题 已知某施工项目的计划数据资料如下表所示,则第3周的施工成本计划值是( )万元。
选项 A.30 B. 60 C.75 D. 90
答案 D
解析 如题表中所示,第三周的工作进度涉及土方开挖、混凝土垫层和混凝土基础三项工作,其费用强度分别为15万元/周.、15万元/周、60万 元/周,所以本周的施工成本计划值为:15 + 15 + 60 = 90(万元)。
