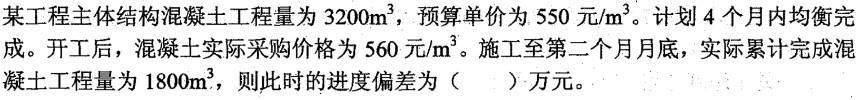

A. 11.8 B. 11.2 C. 11.0 D. —1.8

作者: rantiku 人气: - 评论: 0
问题
选项 A. 11.8 B. 11.2 C. 11.0 D. —1.8
答案 C
解析 进度偏差=已完工作预算费用-计划工作预算费用=已完成工作量X预算单价-计划工作量X预算单价=1800 X 550 - 3200/4 X 2 X550 = 11(万元)。
