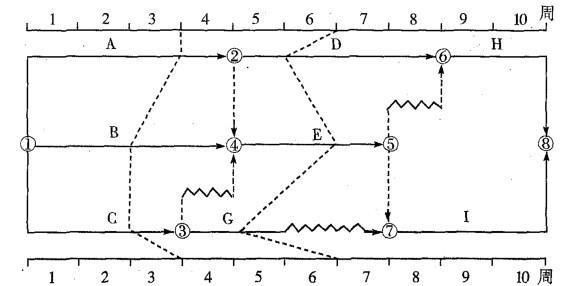

某分部工程时标网络计划如下图所示,当计划执行到第3周末及第6周末时,检查得到的 实际进度如图中的实际进度前锋线所示。该图表明A.第3周末检查时预计...

作者: rantiku 人气: - 评论: 0
问题 某分部工程时标网络计划如下图所示,当计划执行到第3周末及第6周末时,检查得到的 实际进度如图中的实际进度前锋线所示。该图表明 A.第3周末检查时预计工期拖后1周 B.工作
选项 A和工作D在第4周至第6周内实际进度正常 C.第6周末检查时预计工期拖后1周 D.工作B和工作E在第4周至第6周内实际进度正常 E.第6周末检查时工作G实际进度拖后1周
答案 AC
解析 本题关键线路有3条分别为:①—②—⑥—⑧, 1-2-4-5-7-8,1-4-5-7-8,第三周时检查B拖后一周,位于关键线路上,所以预计工期拖后1周,A正确;第六周检查D拖后一周所以C正确,..............AC
