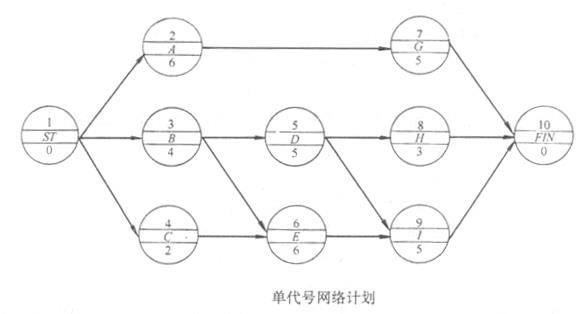

根据下列网络图回答( )。 A、有两条关键线路 B、工作D是关键工作 C、工作G的自由时差为4 D、工作H的总时差为3 E、工作D...

作者: rantiku 人气: - 评论: 0
问题 根据下列网络图回答( )。
选项 A、有两条关键线路 B、工作D是关键工作 C、工作G的自由时差为4 D、工作H的总时差为3 E、工作D的最迟开始是4
答案 CD
解析 2018版教材P135 在图中找关键线路:1-3-6-9-10,关键工作是B,E,I,总工期15.AB错误。G自由时差=15-(6+5)=4,H总时差=15-(4+5+3)=3,D自由时差=4+6-(4+5)=1,最迟开始时间=4+1=5.
