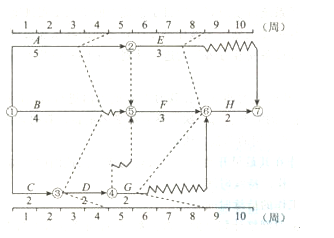

问题 某分部工程时标网络计划如下图所示,检查实际进度如图中前锋线所示,该图表明( )。
选项 A、第4周末检查时预计工期延长1周 B、第4周末检查时只有工作D拖后而影响工期 C、第4周末检查时工作A有总时差1周 D、第8周末检查时工作G进度拖后并影响工期 E、第8周末检查时工作E实际进度不影响总工期
答案 ADE
解析 2018版教材P146 根据图,看工作对应原工作拖延,正常还是提前。关键线路为1-2-6-7.关键工作是AFH,总时差为0,,在第四周,A工作为关键工作,拖后1周,影响总工期1周,B正常,D拖后2周,D这条线路总时差大于2,所以不影响工期。A正确。在八周,E拖延1周,自由时差2周,不影响工期,F正常,G拖延3周,大于自由时差,影响工期。
