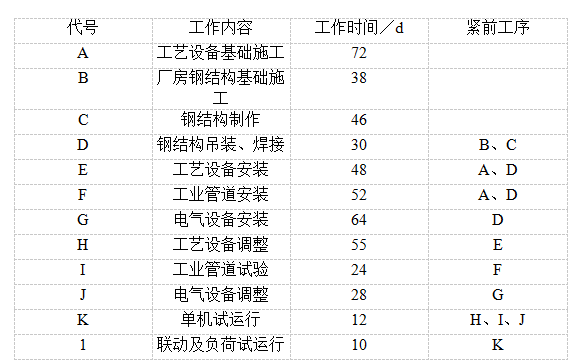

问题 (三) 某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见下表)。各项工作逻辑关系及工作时间表 该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。 工程施工中,由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在150d时,项目部用赢得值法分析,取得以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。 在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。 问题 1.根据上表找出该项目的关键工作,并计算出总工期。 2.钢厂提供的低合金结构钢还应有哪些综合力学性能 3.计算第150d时的进度偏差和费用偏差。 4.单机和联动试运行应分别由哪个单位组织
选项
答案
解析 (三) 1.该项目的关键工作为:C→D→E→H→K→1。 总工期=(46+30+48+55+12+10)d=201d。 2.钢厂提供的低合金结构钢还应有以下综合力学性能:良好的冷成形和焊接性能、低的冷脆转变温度和良好的耐蚀性等综合力学性能。 3.第150d时的进度偏差(SV)=已完工程预算费用(BCWP)-计划工程预算费用(BC-WS)=(3500-4000)万元=-500万元。 说明进度偏差为落后500万元。 第150d时的费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP)=(3500-4500)万元=-1000万元。 说明费用偏差为落后1000万元。 4.单机试运行由施工单位组织;联动试运行由建设单位组织。
