【背景资料】某安装施工单位承包一幢24层商务楼机电设备安装工程,内容包括:电气、给水排水及热水、通风与空调系统和电梯等的安装。该单位组织冷冻管道漏水问...

作者: rantiku 人气: - 评论: 0

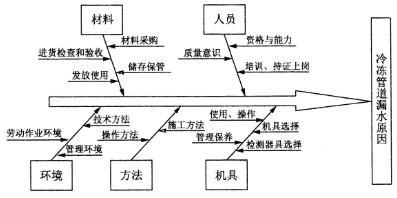

问题 【背景资料】 某安装施工单位承包一幢24层商务楼机电设备安装工程,内容包括:电气、给水排水及热水、通风与空调系统和电梯等的安装。该单位组织冷冻管道漏水问题调查时发现:压力试验作业指导书未明确压力表安装数量和位置;质检员是临时指定人员;阀门由供应商直接送现场至施工班组。由于电梯工程在高且深的井道内作业,每层在层门安装前留下较大的门洞,因此对于作业人员或其他闲杂人员存在高空坠落的危险,针对这一情况,施工项目经理部对该电梯工程的施工程序和施工安全技术措施的制定如下:(1)机房通向井道的预留孔随时开通以方便施工;(2)井道安装好导轨后,放基准线进行配管配线;(3)层门洞靠井道壁外侧设置坚固的围封,围封的高度不小于0.8m;(4)由制造厂组装完成经调试合格后加以封记的机电协调动作部件,在施工时应拆封,调整后安装;(5)电梯安装单位安装完毕自检试运行结束后,由监理单位负责进行校验和调试。此外,电梯安装结束,经校验和调试符合要求后,建设单位要求立即投入使用。 【问题】 1.对阀门或法兰接口处漏水质量问题,试结合下面因果分析图分析影响质量的五个因素中有哪几个失控?主要分别表现在哪些方面? 2.逐条说明该电梯工程的施工程序和施工安全技术措施是否妥当?如不妥,请改正。 3.电梯能否立即投入使用?为什么?
选项
答案
解析 【答案要点】 1.人员、材料、方法等质量因素失控。人员失控表现在质检员未经培训、未持证上岗。材料失控表现在阀门未作进货检验和验收。方法失控表现在压力试验方法有误。 2.该电梯工程的施工程序和施工安全技术措施妥当与否的判定如下:(1)不妥。正确做法:机房通向井道的预留孔应设置临时盖板。(2)不妥。正确做法:井道放基准线后安装导轨。(3)不妥。正确做法:围封的高度不小于1.2m。(4)不妥。正确做法:由制造厂组装完成经调试合格后加以封记的机电协调动作部件是一个整体,在施工时不得进行拆封调整。(5)不妥6正确做法:由电梯制造单位负责进行检验和调试。 3.不能。因为电梯属于特种设备。《特种设备安全监察条例》规定,电梯校验和调试符合要求后,要经国务院特种设备安全监督管理部门核准的检验检测机构监督检验合格后,才能交付使用。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0711秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
