某安装公司分包一商务楼(1?5层为商场,6?30层为办公楼)的变配电工程,工程的主要 设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设...

作者: rantiku 人气: - 评论: 0

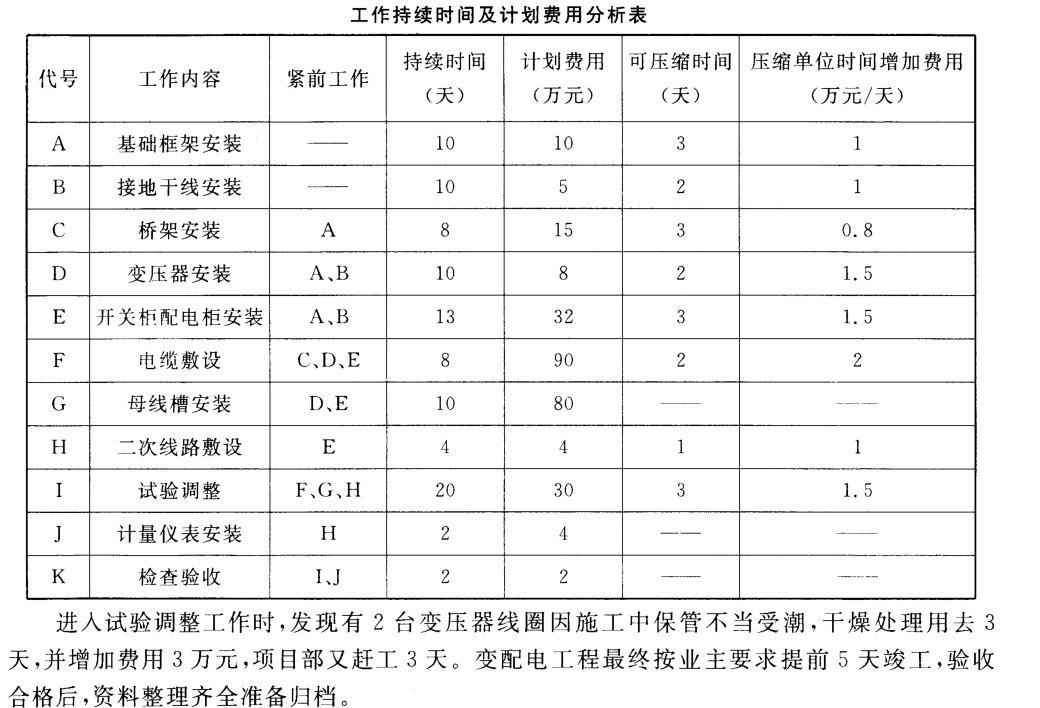

问题 某安装公司分包一商务楼(1?5层为商场,6?30层为办公楼)的变配电工程,工程的主要 设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现 场。其他设备、材料由安装公司采购,合同工期60天,并约定提前一天奖励5万元人民币,延 迟一天罚款5万元人民币。 安装公司项目部进场后,依据合同、图纸、验收规范及总承包的进度计划,编制了变配电工 程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了 5天。当正式 施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间及计 划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5天。 项目部在哪几项工作上赶工了?并分别列出其赶工天数和费用。 原计划施工费用多少?赶工后实际施工费用多少? 变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后方可做耐压试验? 变配电工程先按哪种工程划分类别竣工验收?竣工资料应何时归档?
选项
答案
解析 1. (1)第一次赶工在关键线路上A工作和B工作需同时压缩,最多同时压缩2天,赶工费2X1十2X1=4(万元);剩余的3天全部在E工作上压缩,赶工费3X1. 5 = 4. 5(万元);(2)第二次赶工全 部在I上压缩3天,赶工费3X1. 5 = 4. 5(万元)。 2.原计划施工费:10+ 5 + 15 + 8 + 32 + 90 + 80 + 4 + 30 + 4 + 2 = 280(万元)。总的赶工费用:4 + 4.5 + 4.5 = 13(万元),变压器干燥增加费用为3万元,提前五天奖励为25万元,则赶工后实际施工费用:280 + 13 + 3 - 25 = 271(万元)。 3.(1)变压器线圈可采用的加热方法有油箱铁损法、铜损法、热油法、热风法和红外线法。(2)干燥 后做耐压实验前必须检查的项目:大型变压器必须经过静置12h;小容量变压器一般静置5h以上;必须将被试验元件用摇表检查绝缘状况。 4.()变配电工程可作为建筑电气中的动力工程,作为具有独立使用功能的子单位或分部工程进行竣工验收。(2)竣工资料待整个商务楼变配电工程竣工后作为整个工程竣工资料的一部分进行归档。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1909秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
