A安装公司承包某大楼空调设备监控系统的施工,主要监控设备有现场控制器、电动调 节阀、风阀驱动器、温度传感器(铂电阻塑)等。大楼的空调工程由B安装公司施工。...

作者: rantiku 人气: - 评论: 0

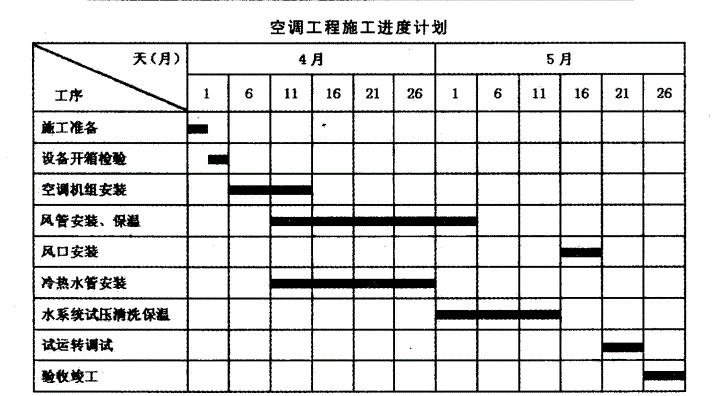

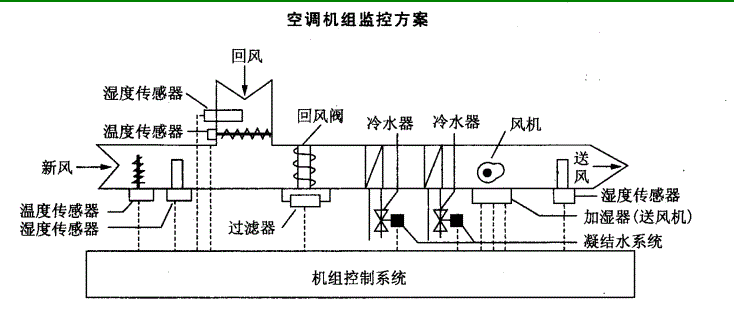

问题 A安装公司承包某大楼空调设备监控系统的施工,主要监控设备有现场控制器、电动调 节阀、风阀驱动器、温度传感器(铂电阻塑)等。大楼的空调工程由B安装公司施工。合同 约定:全部监控设备由A公司采购,电动调节阀、风阀驱动器由B公司安装,A公司检查 接线,最后由两家公司实施对空调系统的联动试运行调试。 A公司项目部进场后,依据B公司提供的空调工程施工方案、空调工程施工进度计划 (见下表),设计单位提供的空调机组监控方案(见下图),编制了监控系统施工方案、监控 系统施工进度计划和监控设备采购计划。因施工场狭小,为减少仓储保管,A公司项目部在 制定监控设备采购计划中,采取集中采购、分批到货,使设备采购进度与施工进度合理搭 接,在监控系统的施工过程中,A公司及时与B公司协调,使监控系‘统施工进度符合空调工 程的施工进度.,监控系统和空调工程安装完成后,A、B公司进行了空调系统的联动试运行 调试,空调工程和监控系统按合同要求竣工。 【问题】 1. A公司项目部在编制监控设备采购计划时应考虑哪些市场状况? 2. A公司项目部在实施监控系统施工进度计划过程中会受到哪些因素制约? 3. A公司采购的电动调节阀最迟的到货时间是哪天?安装前应检验哪几项内容? 4.依据空调工程施工进度计划,指出温度传感器可以安装的起止时间,说明温度传感器接 线电阻的要求。 5.空调机组联合试运转应由哪个安装公司为主实施?试运转中主要检测哪几个参数?
选项
答案
解析 1. A公司项目部在编制监控设备采购计划时应考虑的市场状况:要分析市场现状,注意供货商的供货 能力和设备制造商的生产周期,确定采购批量或供货的最佳时机。考虑货物运距及运输方法和时间,使货物供给与施工进度安排有恰当的时间提前量,以减少仓储保管费用。 2. A公司项目部在实施监控系统施工进度计划过程中会受到制约因素:(1)除施工单位外,工程建设 有关的单位的工作进度;(2)施工过程中需要的材料、构配件、施工机具和工程设备等,不能按期 运抵施工现场,或是运抵施工现场后发现其质量不符合有关标准的要求;(3)建设单位没及时给足 工程预付款,拖欠工程进度款,影响承包单位流动资金周转;(4)设计变更或者是业主提出了新的 要求;(5)在施工过程中遇到气候、水文、地质及周围环境等方面的不利因素,承包单位寻求解决 但自身又不能解决的问题;(6)各种风险因素的影响。如设备、材料价格上涨,订立的是固定总价 合同等;(7)施工单位自身管理、技术水平以及项目部在现场的组织、协调与控制能力的影响。 3. (1) A公司采购的电动调节阀最迟的到货时间是4月10日;(2)安装前应按说明书规定(和技术 要求)检查线圏和阀体间电阻,进行模拟动作试验和试压试验。 4. (1)温度传感器可以安装的起止时间为5月6日至5月15日(保温完成以后,风口安装前); (2)温度传感器(铀电阻型)的接线电阻应小于1欧。 5. (1)空调机组联合试运转应由B安装公司为主实施;(2)系统调试主要考核室内的空气温度、相对 湿度、气流速度、噪声或空气的洁净度能否达到设计要求,是否满足生产工艺或建筑环境要求,防 排烟系统的风量与正压是否符合设计和消防的规定。
发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0717秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
