案例背景一某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分:该网络计划图其余部分计划工作及持续时间见下表:事件一:网络计划图其...

作者: rantiku 人气: - 评论: 0

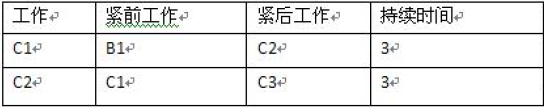

问题 案例背景一 某项目部针对一个施工项目编制网络计划图,下图是计划图的一部分: 该网络计划图其余部分计划工作及持续时间见下表: 事件一:网络计划图其余部分的计划工作及持续时间表 事件二:项目部对接上述思路编制的网络计划图进一步检查时发现有一处错误,C2 工作必须在B2 工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。 事件三施工过程中: ⑴
选项 A3 工作由于施工单位设备事故,该工作延误了2 天。 ⑵B2 工作由于设计图纸错误,导致该工作实际施工时间变为8 天。 问题: 1. 按事件一,给出的计划工作及持续时间表补全网络计划图的其余部分(请按背景中的网络图复制到答题纸上作 答,在试卷作答无效)。 2. 按事件二,发现C2 工作必须在B2 工作完成后施工,网络计划图应如何修改? 3. 给出最终确认的网络计划图的关键线路和工期。 4. 事件三中,各项延误的工作工期能否索赔,可以索赔多少天?说明理由。最终对总工期造成多少天延误?
答案

解析 1. 根据事件一补充的网络图: 2.根据事件二补充的网络图: 3. 关键路线:(1) →(2)→(3)→(7)→(9)→(10)。 工期=6+5+5+4+3=23 天。 4. 事件三中: (1).A3 不能索赔。理由:这是施工单位设备事故原因造成的,故不能索赔。 (2).B2 可以索赔。理由:这是由于设计图纸有误,致使施工期增加,属于建设单位责任,故能索赔。由于B2 本身存在1 天总时差,因此,施工单位可以提出(8-4)-1=3 天工期索赔,并且此时A3 已经不是关键工作了。故事件三对实际总工期造成了3 天的延误。
