【背景资料】某建设工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,...

作者: rantiku 人气: - 评论: 0

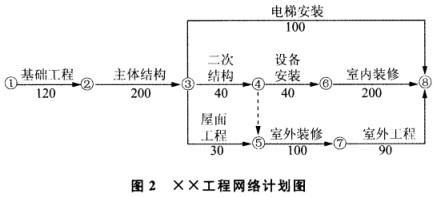

问题 【背景资料】 某建设工程,建筑面积3.8万平方米,地下1层,地上16层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定,工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包。分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式。租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划图如图2(时间单位:d)所示。 施工过程中,发生了以下事件。事件一:底板防水工程施工时,因特大暴雨突发洪水,造成基础工程施工工期延长5d,因工人窝工和施工机械闲置造成乙方直接经济损失10万元。事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30d,直接经济损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。 【问题】 1.用符号或文字写出该网络计划的关键线路。 2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。 3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。 4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元? 5.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元? 6.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?
选项
答案
解析 【答案要点】 1.关键线路:①→②→③→④→⑥→⑧(或答基础工程→主体结构→二次结构→设备安装→室内装修)。 2.(1)事件一:乙方可以向甲方提出工期索赔;因洪水属于不可抗力,且该工作属于关键工作。(2)事件四:乙方可以向甲方提出工期和费用索赔;因甲购设备质量问题属甲方责任且该工作属于关键工作。(3)事件五:乙方可以向甲方提出费用索赔;因设计变更属甲方责任,且通过题干给出的网络计划图可知,室外装修工作的总时差共有50d。由于事件五的影响,造成该工作延误30d,延误时间在总时差内,未对总工期造成影响,故此对于该事件不得索赔工期。 3.(1)事件二:乙方可以向大模板供货方索赔费用和工期索赔;因大模板供货方未能按期交货,是大模板供货方责任,且主体结构属关键工作,由其造成的工期延误应进行赔偿。(2)事件三:乙方可以向屋面工程劳务分包方索赔费用;因专业劳务分包方违章,属分包方责任。 4.(1)125+210+40+49+200=624(d),实际总工期624d。(2)工期补偿:事件一和事件四中5+9=14(d),可补偿工期14d。(3)被罚:被罚款=(624-120-200-400-40-200-147)*1-10*1=10(万元)。 5.(1)事件三:屋面劳务分包方应赔偿0.8万元。(2)事件二:大模板供货方的原因导致直接经济损失20万元;工期损失补偿:10*1=10(万元)。因此,向大模板供货方索赔总金额为20+10=30(万元)。 6.由于仅有室内装修工程有条件压缩工期,因此应使①→②→③→④→⑤→⑦→⑧线路与①→②→③→④→⑥→⑧线路工期相等,均为关键线路。因此,室内装修工程应压缩的工期为:125+210+40+100+120-624=29(d)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0555秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
