问题 背景资料 某教学楼工程,建筑面积1.7万m2,地下一层,地上六层,檐高25.2m,主体为框架结构,砌筑及抹灰用砂浆采用现场拌制。施工单位进场后,项目经理组织编制了《某教学楼施工组织设计》,经批准后开始施工。在施工过程中,发生了如下事件:事件一:根据现场条件,场区内设置了办公区、生活区、木工加工区等生产辅助设施。临时用水进行了设计与计算。事件二:为了充分体现绿色施工在施工过程中的应用,项目部在临建施工及使用方案中提出了在节能和能源利用方面的技术要点。事件三:结构施工期间,项目有150人参与施工,项目部组织了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达20m;在临时搭建的95m2钢筋加工棚内配备了2只10L灭火器。事件四:工程验收前,相关单位对一间240m2的公共教室选取4个监测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下: 事件五:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。 问题: 1.事件一中,《某教学楼施工组织设计》在计算临时用水总用水量时,根据用途应考虑哪些方面的用水量? 2.事件二的临建施工及使用方案中,在节能和能源利用方面可以提出哪些技术要点(至少列出四项)? 3.指出事件三中有哪些不妥之处,并分别写出正确方法。 4.事件四中,该房间监测点的选取数量是否合理?说明理由。该房间两个主要指标的报告监测值为多少?分别判断该两项检测指标是否合格? 5.事件五中,建设单位还应补充哪些单位签署的质量合格文件?
选项
答案

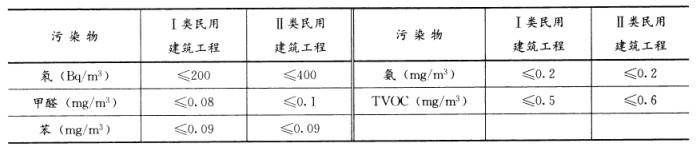

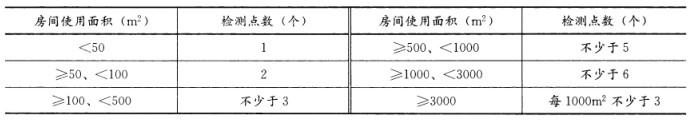

解析 1.【参考答案】临时用水总用水量计算需要考虑如下用水量:(1)现场施工用水量;(2)施工机械用水量;(3)施工现场生活用水量;(4)生活区生活用水量;(5)消防用水量;(6)漏水损失。【考点解析】计算临时用水的数量。临时用水量包括:现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量、消防用水量。根据常识,我们很容易写出前五项用水量,但仔细看临时用水计算程序的最后一项,总用水量(Q)计算:(1)当(q1+q2+q3+q4)≤q5时,则Q=q5+(q1+q2+q3+q4)/2;(2)当(q1+q2+q3+q4)>q5时,则Q=q1+q2+q3+q4;(3)当工地面积小于5ha,而且(q1+q2+q3+q4)<q5时,则Q=q5。最后计算出总用水量(以上各项相加),还应增加10%的漏水损失。所以,总用水量计算时应考虑使用过程中水量的损失。在分别计算了以上各项用水量之后,才能确定总用水量。 2.【参考答案】在节能与能源利用方面的技术要点:(1)制定合理施工能耗指标,提高施工能源利用率;(2)充分利用太阳能、地热等可再生能源;(3)临时设施宜采用节能材料,墙体、屋面使用隔热性能好的材料;(4)临时用电优先选用节能电线和节能灯具;(5)照明设计以满足最低照度为原则;(6)合理配置采暖、空调、风扇数量,规定使用时间,实行分段分时使用,节约用电;(7)施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。【考点解析】绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下.通过科学管理和技术进步,最大限度地节约资源(节材、节水、节能、节地)与减少对环境负面影响的施工活动。绿色施工中,节能与能源利用的技术要点如下:(1)制定合理施工能耗指标,提高施工能源利用率。根据当地气候和自然资源条件,充分利用太阳能、地热等可再生能源。(2)优先使用国家、行业推荐的节能、高效、环保的施工设备和机具。合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。优先考虑耗用电能或其他能耗较少的施工工艺。(3)临时设施宜采用节能材料,墙体、屋面使用隔热性能好的材料,减少夏天空调、冬天取暖设备的使用时间及耗能量。(4)临时用电优先选用节能电线和节能灯具,照明设计以满足最低照度为原则,照度不应超过最低照度的20%。合理配置采暖、空调、风扇数量,规定使用时间,实行分段分时使用,节约用电。(5)施工现场分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并有预防与纠正措施。先仔细审题,答题限定的范围是在临建施工及使用方面,根据现场经验,首先有管理方面的手段、制订目标、加强节能意识、提高使用效率等方面的管理,其次是节能材料使用、节能灯具电线应用,最后是利用可再生能源等手段。 3.【参考答案】事件三中不妥之处和正确做法分别有:不妥之一:组建10人义务消防队;正确做法:义务消防队人数不少于施工总人数的10%(项目部组建至少15人的义务消防队。不妥之二:消防水龙带长度20m;正确做法:每盘消防水带长度不小于25m。【考点解析】(1)根据现场防火要求,现场需建立防火制度,具体要求有:①施工现场要建立健全防火安全制度。②建立义务消防队,人数不少于施工总人数的10%。③建立现场动用明火审批制度。本项目150人,建立义务消防队人数10人,明显不足10%。(2)另外,对消防器材的配备也有相应的要求:①临时搭设的建筑物区域内每100m2配备2只10L灭火器。②大型临时设施总面积超过1200m2时,应配有专供消防用的太平桶、积水桶(池)、黄砂池,且周围不得堆放易燃物品。③临时木料间、油漆间、木工机具间等,每25m2配备一只灭火器。油库、危险品库应配备数量与种类匹配的灭火器、高压水泵。④应有足够的消防水源,其进水口一般不应少于两处。⑤室外消火栓应沿消防车道或堆料场内交通道路的边缘设置,消火栓之间的距离不应大于120m;消防箱内消防水管长度不小于25m。提醒注意:题目中给定的是95m2钢筋加工棚内配备了2只10L灭火器,钢筋棚内无易燃物品,并不强制配备灭火器具数量,相关规范只对易燃易爆的木料间、油漆间、木工机具间等要求每25m2配备一只灭火器。 4.【参考答案】(1)监测点的选取数量:合理;理由:房屋建筑面积介于100~500m2时,检测点数不少于3处即可,背景材料中选取4个点,故合理。(2)甲醛监测值:(0.08+0.06+0.05+0.05)/4=0.06;氨监测值:(0.25+0.15+0.15+0.14)/4=0.160(3)甲醛监测结果:合格;氨监测结果:合格。【考点解析】此知识点为业界近年来的热点,具备一定专业性,综合性也比较强,有一定难度。根据《民用建筑工程室内环境污染控制规范》GB50325-2010第6.0.14条之规定,民用建筑工程验收时,室内环境污染物浓度检测点数应按下表设置: 背景资料中房间建筑面积240m2,按规定不少于3个检测点。根据《民用建筑工程室内环境污染控制规范》GB50325-2010第6.0.15条之规定,当房间内有2个及以上检测点时,应采用对角线、斜线、梅花状均衡布点,并取各点检测结果的平均值作为该房间的检测值。所以,每个指标的报告监测值应为所有点位测得数值的平均值。根据《民用建筑工程室内环境污染控制规范》GB50325-2010第1.0.4条之规定,民用建筑工程根据控制室内环境污染的不同要求,划分为以下两类:①Ⅰ类民用建筑工程:住宅、医院、老年建筑、幼儿园、学校教室等民用建筑工程;②Ⅱ类民用建筑工程:办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等候室、餐厅、理发店等民用建筑工程。本建筑为学校教室,属Ⅰ类民用建筑工程。根据《民用建筑工程室内环境污染控制规范》GB50325-2010第6.0.4条之规定: 甲醛浓度应该低于0.08,氨浓度应该低于0.2,即两项监测结果均合格。 5.【参考答案】建设单位还应补充:勘察、设计、施工、工程监理等单位分别签署的质量合格文件。【考点解析】根据《房屋建筑和市政基础设施工程竣工验收备案管理办法》的规定,在房屋建筑工程竣工验收备案时应提交如下文件:(1)工程竣工验收备案表。(2)工程竣工验收报告。竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料。(3)法律、行政法规规定应当由规划、环保等部门出具的认可文件或者准许使用文件。(4)法律规定应当由公安消防部门出具的对大型人员密集场所和其他特殊建设工程验收合格的证明文件。(5)由人防部门出具的验收文件。(6)施工单位签署的工程质量保修书。(7)法规、规章规定必须提供的其他文件。住宅工程还应提交《住宅质量保证书》和《住宅使用说明书》。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1003秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
