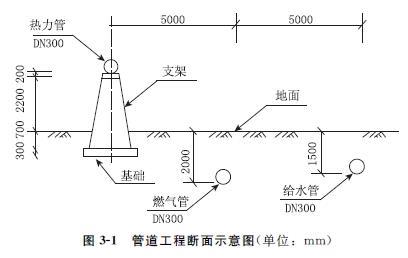

某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期80天,断面布置如图3-1所示。建设单位采用公开招标方式发...

作者: rantiku 人气: - 评论: 0

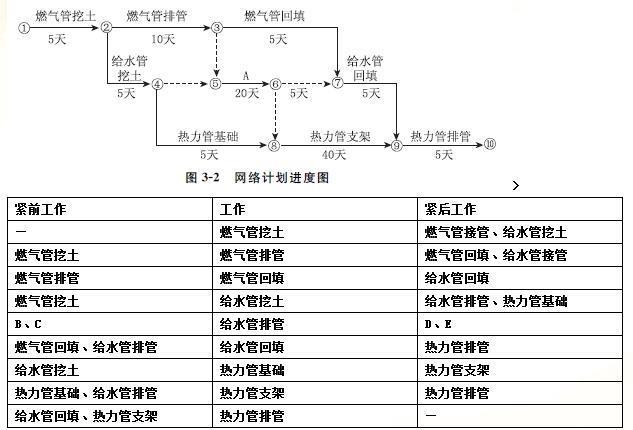

问题 某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期80天,断面布置如图3-1所示。建设单位采用公开招标方式发布招标公告,有3家单位报名参加投标,经审核,只有甲、乙2家单位符合合格投标人条件,建设单位为了加快工程建设,决定由甲施工单位中。 开工前,甲施工单位项目部编制了总体施工组织设计,内容包括: (1)确定了各种管道施工顺序为:燃气管→给水管→热力管; (2)确定了各种管道施工工序的工作顺序如表3所示,同时绘制了网络计划进度图,如图3-2所示。在热力管道排管施工过程中,由于下雨影响停工1天。为保证按时完工,项目部采取了加快施工进度的措施。 表3 各种管道施工工序工作顺序表 <1> 、建设单位决定由甲施工单位中标是否正确?说明理由。 <2> 、给出项目部编制各种管道施工顺序的原则。 <3> 、项目部加快施工进度应采取什么措施? <4> 、写出图3-2代号
选项 A和表3中B、C、D、E代表的工作内容。 <5> 、列式计算图3-2的工期,并判断工程施工是否满足合同工期要求,同事给出关键线路。(关键线路图3-2中代号“①-⑩”及“→”表示)
答案
解析 <1> 、建设单位决定由甲施工单位中标不正确。 理由:经审核符合投标人条件的只有2家,违反了《招标投标法》不得少于3家的规定,建设单位应重新组织招标。 <2> 、管道的施工顺序原则为:“先地下,后地上,先深后浅”。 <3> 、项目部加快施工进度措施有: (1)分段施工,增加工作面,采取流水施工措施; (2)加大资源投入,加快施工速度。 <4> 、代号A表示给水管排管。 B表示燃气管排管;C表示给水管挖土;D表示给水管回填;E表示热力管支架 <5> 、计划工期:5+10+20+40+5=80(天),满足合同工期要求。 关键线路为:①→②→③→⑤→⑥→⑧→⑨→⑩

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0862秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
