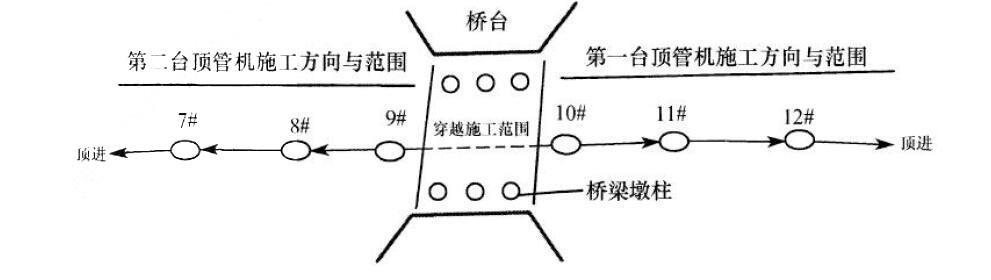

选项 A 公司中标某市污水干线工程,合同期205 天。管线全长1.37km,管径为φ1.6—φl.8m,采用钢筋混凝土管, 管顶覆土为4.1m?4.3m,管道位于砂性土和粒径小于100mm 的砂卵石层,地下水位在地表下4.0m 左右;检查井 井距90m?120m。依据施工组织设计,项目部拟用两台土压平衡顶管设备同时进行施工,且工作井设在检查井位 置(施工部署如下图),编制了顶管工程专项方案,按规定通过专家论证。施工过程中发生如下事件: (1)因拆迁影响,使9#井不能开工;第二台顶管设备放置在项目部附近的小区绿地暂存28 天。 (2)在穿越施工手续齐全后,为了满足建设方要求,项目部将10#井作为第二台顶管设备的始发井,向原8# 顶进。施工变更方案经项目经理批准后实施。 问题: 1.本工程中工作井是否需要编制专项方案?说明理由。 2.项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。
答案
解析 1.需要编制专项方案。因为工作井是采用检查井改造的,其埋深为4.1?4.3m,最浅处深度都达到5.7m,按有 关规定:开挖深度>5m 的基坑施工应经编制专项方案且履行论证手续。 2.可以。因为征地拆迁属于建设方责任,非承包商自身原因。索赔主要组成:28 天租绿地费用;维护、管理 费用;恢复绿地费用;28 天工期索赔。
