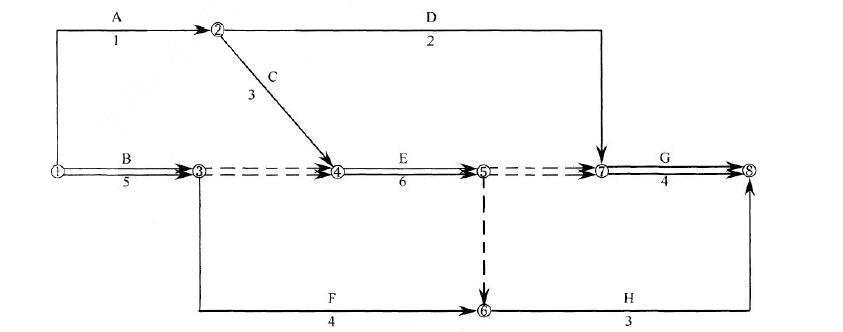

背景资料:某厂(甲方)与某公路工程公司(乙方)订立了厂区内道路施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同,每一...

作者: rantiku 人气: - 评论: 0
问题 背景资料: 某厂(甲方)与某公路工程公司(乙方)订立了厂区内道路施工合同,同时与某降水公司订立了工程降水合 同。甲、乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的 10%以上时调整单价;工作BEG 作业使用的主导施工机械一台(乙方自备),台班费为400 元/台班,其中台班折 旧费为50 元/台班。施工网络计划如图所示。 甲、乙双方合同约定8 月15 日开工。工程施工中发生如下事件: (1)降水方案错误,致使工作D 推迟2 天,乙方人员配合用工5 个工日,窝工6 个工日。 (2)8 月21 日至22 日,场外停电,停工2 天,造成人员窝工16 个工日。 (3)因设计变更,工作 E 工程量由招标文件中的 300m3增至 350 m3 ,超过了10%;合同中该工作的综合单 价为55 元/ m3 ,经协商调整后综合单价为50 元/ m3 。 (4)为保证施工质量,乙方在施工中将工作B 原设计尺寸扩大,增加工程量15 m3 ,该工作综合单价为78 元/ m3 。 (5)在工作D、E 均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1 天时间,机械1 台 班,人工10 个工日。 问题: 1.上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。 2.每项事件工期索赔各是多少?总工期索赔多少天? 3.假设人工工日单价为25 元/工日,合同规定窝工人工费补偿标准为12 元/工日,因增加用工所需管理费为增 加人工费的20%,工作K 的综合取费为人工费的80%。试计算除事件3 外合理的费用索赔总额。
选项
答案
解析 1.对索赔的提出要求后判定如下: 事件1 可提出索赔要求,因为降水工程由甲方另行发包,是甲方的责任。 事件2 可提出索赔要求,因为停水、停电造成的人员窝工,是甲方的责任。 事件3 可提出索赔要求,因为设计变更是甲方的责任,且工作E 的工程量增加了50m3,超过了招标文件中工 程量的10%。 事件4 不应提出索赔要求,因为保证施工质量的技术措施费应由乙方承担。 事件5 可提出索赔要求,因为甲方指令增加工作,是甲方的责任。 2.工期索赔天数为: 事件1:工作D 总时差为8 天,推迟2 天,尚有总时差6 天,不影响工期,因此可索赔工期0 天。 事件2:8 月21 日至22 日停工,工期延长,可索赔工期2 天。 事件3:因E 为关键工作,可索赔工期:(350-300) m3 /(300 m3 /6 天)=1 天。 事件5:因G 为关键工作,在此之前增加K,则K 也为关键工作,索赔工期1 天。总计索赔工期:0 天+2 天 +1 天+1 天=4 天。参考管理教材。 3.费用索赔总额的计算: 事件1:人工费:6 工日*12 元/工日+5 工日*25 元/工日*(l+20%)=222 元 事件2:人工费:16 工日*12 元/工日=192 元 机械费:2 台班*50 元/台班=100 元 事件5:人工费:10 工日*25 元/工日*(l+80%)=450 元 机械费:1 台班*400 元/台班=400 元 合计费用索赔总额为:222 元+192 元+100 元+450 元+400 元=1364 元参考管理教材。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1370秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
