背景资料:A 公司承建一座桥梁工程,将跨河桥的桥台土方开挖分包给B 公司。桥台基坑底尺寸为50*8m,深4.5m;施工期河道水位为-4.0m。基坑...

作者: rantiku 人气: - 评论: 0

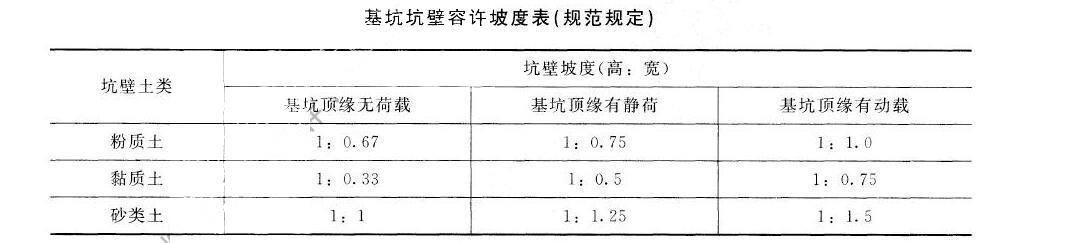

问题 背景资料: A 公司承建一座桥梁工程,将跨河桥的桥台土方开挖分包给B 公司。桥台基坑底尺寸为50*8m,深4.5m; 施工期河道水位为-4.0m。基坑顶远离河道一侧设置钢筋场和施工便道(用于弃土和混凝土运输及浇筑)。基坑开挖 剖面示意图如下: 在施工前,B 公司按A 公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工 方案的基坑坑壁坡度依照上图提供的地质情况按下表确定。 在施工安全技术措施中,B 公司设立了安全监督员,明确了安全管理职责,要求其在班前、班后对施工现场 进行安全检查,施工时进行安全值日;辨识了坠落和机械伤害等危险源,进行了风险评估,并制定有应急预案。 基坑开挖前项目部对B 公司作了书面的安全技术交底并双方签字。 问题: 1.B 公司编制的施工安全技术措施上报至A 公司项目部后,
选项 A 公司项目部下一步的处理流程有哪些? 2.按所给基坑坑壁容许坡度表选取基坑两侧的坑壁坡度并计算边坡的水平投影宽度。 3.依据现场的施工条件,基坑宜采用何种降水方式和平面布置形式? 4.补充完善安全技术措施中安全监督员的职责和危险源辨识内容。 5.本工程安全技术交底应包括哪些内容。
答案
解析 1.A 公司应当组织专家进行专家论证,根据论证报告修改完善专项方案,经A 公司技术负责人、项目总监、 建设单位项目负责人签字后,方可组织实施。 2.(1)左侧边坡坡顶无荷载,坡度应为1:0.67,右侧边坡顶有动载,坡度应为1:1.0。左侧为4.5*0.67=3.015m。 右边投影宽度为4.5*1=4.5m。 3.采用轻型井点方式,采用双排或环形布置形式,井点管距坑壁不小于1?1.5m。 4.职责:(1)负责安全生产,并进行现场监督检查;(2)发现安全隐患,应当向项目负责人和安全生产管理机 构报告;对于违章指挥、违章作业的,应当立即制止。危险源内容:物体打击、坍塌淹没、道路车辆伤害。 5.一是按工程部位分部分项进行交底;二是对施工作业相对固定,与工程施工部位没有直接关系的工种(如起 重机械、钢筋加工等)单独进行交底;三是对工程项目的各级管理人员,进行以安全施工方案为主要内容的交底; 四是以施工方案为依据进行的安全技术交底,应按设计图纸、国家有关规范标准及施工方案将具体要求进一步细 化和补充,使交底内容更加详实,更具有针对性、可操作性。方案实施前,编制人员或项目负责人应当向现场管 理人员和作业人员进行安全技术交底;五是分包单位应根据每天工作任务的不同特点,对施工作业人员进行班前 安全交底。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0750秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
