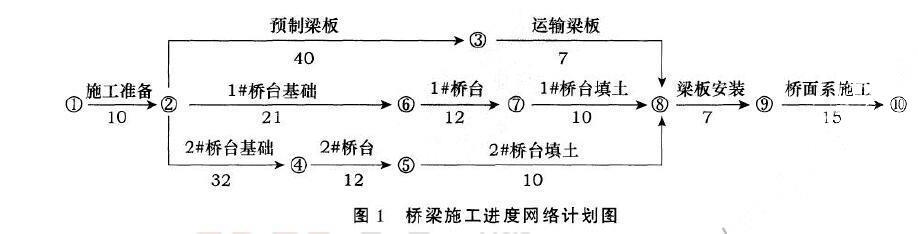

背景资料:A 公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90 天,项目部编制了网络进度计划如图1 所示(单位:天)。公司技术负责...

作者: rantiku 人气: - 评论: 0
问题 背景资料:
选项 A 公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90 天,项目部编制了网络进度计 划如图1 所示(单位:天)。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求。工序安排不合 理,要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前, 由专职安全员对整个桥梁工程进行了安全技术交底。桥台施工完成后在台身上发现较多裂缝。裂缝宽度为0.1mm —0.4mm。深度为3—5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理 问题: 1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。 2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。 3.按裂缝深度分类背景资料中裂缝属哪种类型?试分析裂缝形成的可能原因。 4.给出背景资料中裂缝的处理方法。
答案

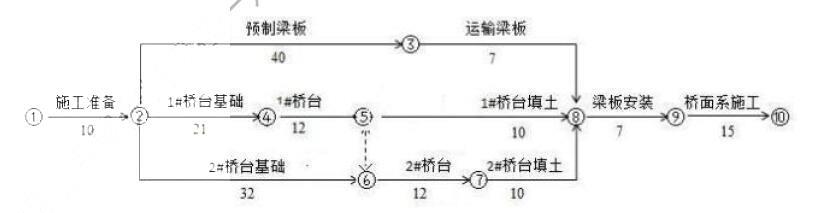

解析 1. 关键线路为:(1)→(2)→(4)→(5)→(6)→(7)→(8)→(9)→(10) 工期=10+21+12+12+10+7+15=87 天。 2.由专职安全员进行安全技术交底错误,应由项目技术负责人进行技术交底。 3.裂缝属于温度裂缝。可能原因有水泥水化热、内外约束条件、外界气温变化、砼收缩变形、砼沉陷裂缝。 4.采用表面修补法,涂抹水泥浆、环氧树脂、封缝胶等进行封闭处理。
