背景资料:某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了某现浇有盖排水构筑物施工合同,工程概况为:地下水位位于地面以下0.5m。基...

作者: rantiku 人气: - 评论: 0

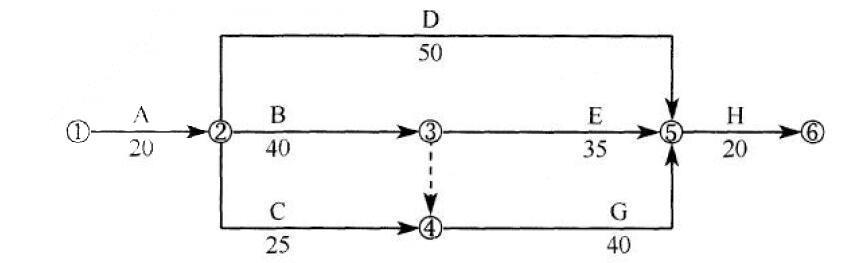

问题 背景资料: 某建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了某现浇有盖排水构筑物施工合同,工程 概况为:地下水位位于地面以下0.5m。基坑平面尺寸为10m*6m,挖深为6.5m,采用9m 长20a 型钢做围护,设 二道型钢支撑。 合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200 元/台班,人工 补偿费为50 元/工日;总工期为120 天;竣工时间提前奖励为3000 元/天,误期损失赔偿费为5000 元/天。经批准 的施工进度计划如下图所示(单位:天): 施工过程中发生如下事件: 事件1:土方施工阶段,由于场地内堆置土方、施工便道行车及土方外运行驶造成的扬尘对附近居民产生严重 影响,引起大量投诉。 事件2:池壁砼施工缝浇筑时,事先凿毛洗净,保持湿润,不得有积水,随后继续浇筑上一层砼。 事件3:建设单位提供的钢材经施工单位清点入库后,在专业工程师的见证下进行了检验,检验结果合格。其 后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还 应支付该批材料的二次搬运费。 事件4:①由于建设单位要求对B 工作的施工图纸进行修改,致使B 工作停工3 天(每停一天影响30 工日、 10 台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C 工作的施工暂停5 天(每停一天影响 40 工日、10 台班);③由于建设单位负责供应的材料未能按计划到场,E 工作停工6 天(每停一天影响20 工日、5 台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。 该工程的实际工期为122 天。 问题: 1.基坑井点降水应采取哪种排列形式?另外,可采取哪些措施避免地表水流入基坑? 2.针对事件1 中现场扬尘情况,应采取哪些防尘措施? 3.事件2 中池壁施工缝处理有错误之处,请指出并改正。 4.逐项回答事件3 中施工单位的要求是否合理,说明理由。 5.逐项说明事件4 中监理是否应批准施工单位提出的索赔,说明理由并给出审批结果。(写出计算过程) 6.分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费,金额是多少?
选项
答案
解析 1.采用双排线状或环形(密闭、封闭、四周、矩形)布置。基坑四周设防淹墙、挡水围堰、排水截水沟等措施。 2.现场采取覆盖措施,施工便道经常清扫并洒水,运输车辆加盖(密闭),出口设洗车槽,对土方车进行清洗。 3.施工缝不得有积水,随后继续浇筑上一层混凝土错误,应改为:在浇筑前铺20?25mm 厚的与混凝土灰砂比 相同的水泥砂浆后继续浇筑混凝土。 4.(1)要求建设单位支付保管费合理。 理由:依据《建设工程施工合同(示范文本)》的规定,建设单位提供的材料,施工单位负责保管,建设单位 支付相应的保管费用。 (2)要求建设单位支付检验费合理。 理由:依据《建设工程施工合同(示范文本)》的规定,建设单位提供的材料,由施工单位负责检验,建设单 位承担检验费用。 (3)要求建设单位支付二次搬运费不合理。 理由:二次搬运费已包含在措施费中。 5.(1)B 工作停工3 天:应批准工期延长3 天,因属建设单位原因(或因属非施工单位原因),且工作处于关 健线路上;费用可以索赔,应补偿停工损失=3 天*30 工日*50(元/工日)+3 天*10 台班*200(元/台班)=10500 元。 (2)C 工作停工5 天:工期索赔不予批准,停工损失不予补偿,因属施工单位原因。 (3)E 工作停工6 天:应批准工期延长1 天,该停工虽属建设单位原因,但E 工作有5 天总时差,停工使总 工期延长1 天;费用可以索赔,应补偿停工损失=6 天*20 工日*50(元/工日)+6 天*5 台班*200(元/台班)=12000 元。参考管理教材。 6.由于非施工单位原因使B 工作和E 工作停工,造成总工期延长4 天,工期提前(120+4-122)天=2 天,施工 单位应获工期提前奖励,应得金额=2 天*3000(元/天)=6000 元。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0612秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
