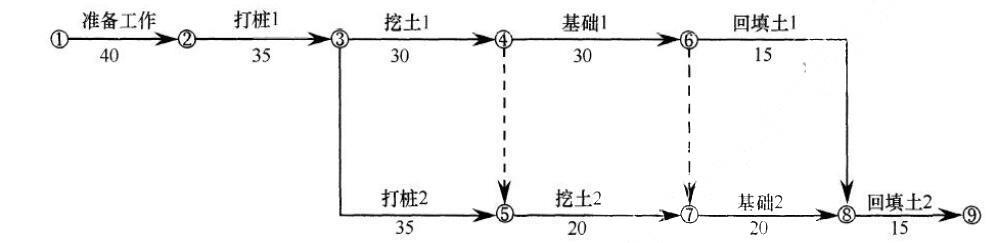

背景资料:某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进...

作者: rantiku 人气: - 评论: 0
问题 背景资料: 某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符 合合同工期要求,并得到了监理工程师批准。进度计划如下图(单位:d)所示。 施工过程中,发生了如下事件: 事件一:由于施工方法不当,打桩1 工程施工质量较差,补桩用去20 万元,且打桩1 作业时间由原来的35d 延长到45d。 事件二:挖土2 作业过程中,施工单位发现一个勘察报告未提及的大型暗滨,增加处理费用2 万元,且作业 时间由原来的20d 增加到25d。 事件三:基础2 施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2 施工。回填土2 施工到一 半时,监理工程师要求挖开重新检查基础2 质量。 问题: 1.计算网络计划总工期,并写出网络计划中的关键工作。 2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。 3.事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由是什么?
选项
答案
解析 1.网络计划总工期: 本网络计划的关键工作:准备工作、打桩1、挖土1、基础1、基础2、回填土2(①→②→③→④→⑥→⑦→ ⑧→⑨)。参考管理教材 2.事件一:工期不可索赔;费用不可索赔。 原因:施工方法不当导致,是施工单位责任。 事件二:费用可索赔2 万;工期不可赔偿。 原因:事件发生是由于勘察报告不正确,属建设单位责任。挖土2 不在关键线路上,作业延长时间没有超过 总时差,没有影响总工期。 3.事件三中,监理工程师要求施工单位挖开回填土进行基础检查的理由:隐蔽工程隐蔽前,施工单位应通知监 理单位检查验收,未经监理工程师签字(同意或确认),施工单位不得进行下一道工序施工,监理工程师有权要求 施工单位挖开回填土检查。
