有一DWDM 工程,甲乙丙丁4 个站,甲乙是OTM 站,丙丁是OA 站,涉及工序为现场复核A,各站设备安装(甲B,乙C,丙D,丁E),各站本机测试(甲F,...

作者: rantiku 人气: - 评论: 0
问题 有一DWDM 工程,甲乙丙丁4 个站,甲乙是OTM 站,丙丁是OA 站,涉及工序为现场复核A,各站设备安装(甲B,乙C,丙D,丁E),各站本机测试(甲F,乙G,丙H,丁I),系统优化G,系统测试J,竣工资料整理K。工序安排如下: 施工过程中发生如下事件: 1)B 工序(甲站设备安装)施工时发现设计图纸关于设备安装位置错位,导致B 工序延迟一天; 2)C 工序由于建设单位的原因延迟1 天; 3)建设单位告知由于G 工序盘纤未完成,导致J 工序延迟4 天; 4)E、H 工序均按照最早完成时间完成,但是随后施工单位仪表发生故障导致I 工序延迟5 天才开始做。 1.根据工序安排画出双代号网络计划图,给出关键路线,并计算工期(5 分) 2.机房设计图纸复核有什么内容?(5 分) 3.OTU 测试用到光谱分析仪是哪些项目(5 分) 4.对四项事故进行责任分析。(5 分) 5.四项事故是否拖后工期,给出分析并给出最终工期(5 分) 6.机盘安装注意什么事项?(5 分)
选项
答案

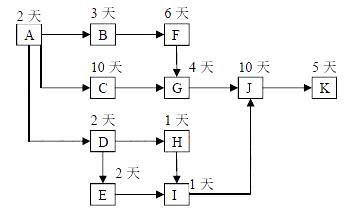

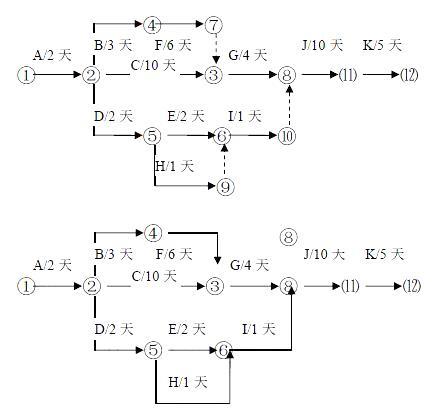

解析 1. 关键工作:A-C-G-J-K,工期:2+10+4+10+5=31 天 2.电源电压和熔断器容量是否满足设计、保护接地端子是否有冗余、走线系统的走向,距离是否满足设计。 3.中心频率及偏移、最小边模抑制比、-20DB 谱宽 4.事故1 责任方是建设单位,事故2 责任方是建设单位,事故3 责任方是施工单位,事故4 责任方是施工单位 5.施工过程中各类事故中B 项工作,I 项工作均为非关键工作有总时差可以调整,但C 项工作和J 项工作在关键线路,会拖后工期。经分析关键线路仍为A-C-G-J-K,实际工期为2+11+4+14+5=36 天。 6.安装前应核对机盘的型号是否与现场要求的机盘型号、性能相符。安插时应依据设计中的面板排列图进行,各种机盘要准确无误地插入子架中相应的位置,插盘前必须戴好防静电手环,有手汗者要戴手套。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0509秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
