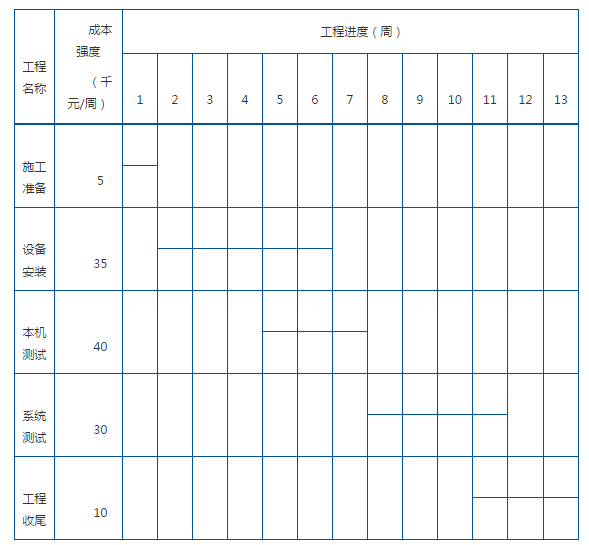

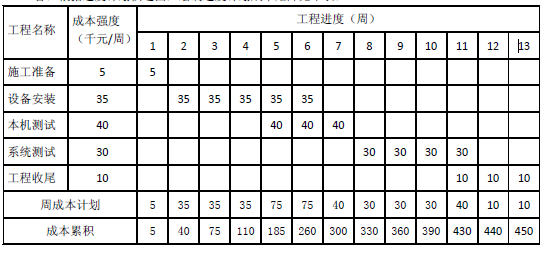

问题 (四)、2012年6月A施工单位中标一项传输设备安装工程,建安工程费100W,其中材料费30W,(建设单位提供)施工费为建安工程费扣除材料费的80%,最终合同款为56.84W,其中施工费56W,安全生产费用0.84W,合同工期为:2012.7.1‐‐2012.10.14,未约定保修期,项目经理部编制的进度计划横道图如下: 工程如期进行,系统测试时发现一段光缆衰减过大,不能满足设备要求;建设单位于   2012.9.1,决定增加一个中继站及10KM管道光缆仍由A施工单位施工,施工费按照招投标确定的打折比例结算。增加的设备由建设单位提供,材料由施工单位采购,设计单位修正了设计,增加了两个单向工程设计,主要费用预算如下:   1、中继站设备安装工程设备费50W,建安费5W,其中材料费3.5W   2、管道光缆工程建安费20W,其中材料费15W。   A施工单位接收了中继站设备安装工程的施工任务,拒绝了管道光缆工程的施工任务,建设单位将管道光缆的任务另行委托给了B施工单位。   本工程除以上变更之外,其他工作与原设计相同。工程最终于2012.10.9完成,

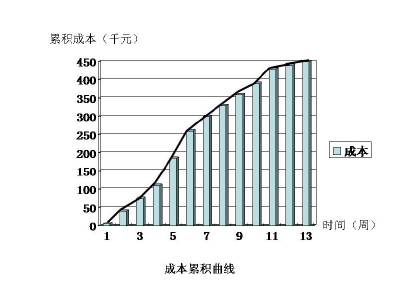

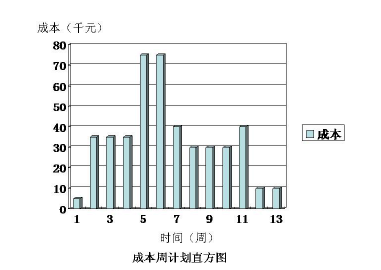

选项 1、根据横道图用直方图形式绘制,按周编制成本计划 2、根据横道图绘制计划时间‐成本累积曲线。 4、双方签约的合同价款56.84W是否合规定?说明原因写出计算过程答 5、计算A施工单位的最终结算价款及本工程的保修金。 6、建设单位应分别在何时完成A施工单位结算文件的审定和保修金外的工程款的支付。
答案
解析 1.答:根据进度计划横道图,绘制进度计划成本矩阵见下表: 2. 答:绘制计划时间-成本累积曲线如下: 3.答:A单位拒绝管道光缆施工是合理的,这是因为A单位中标的是通信设备安装工程,而管道光缆施工属于通信线路施工工程,超出了原有合同范围;A单位可以无管道光缆施工资质或无相关施工资源拒绝。 4. 双方签订的合同价款不合规定,这是因为根据相关文件规定,安全生产费应按建筑安装工程费的1.5%计取,属于不可竞争费用。   合同价款=(100-30)*80%(施工费)+100*1.5%(安全生产费)=57.5(万元) 5. 答:计算最终结算价款时,先计算增加的中继站设备安装工程费用:   新增工程价款=(5-3.5)*80%(施工费)+5*1.5%(安全生产费)+3.5(A采材料)   =1.2+0.075+3.5   =4.775(万元)最终结算价款=57.5(原合同价款)+4.775(新增价款)=62.275(万元)工程保修金应为最终结算价款的5%,即:62.275*5%=3.11375(万元) 6.答:因为工程价款在500万以下,按照有关规定应从接到工程竣工结算报告或资料之日起   20天内完成审计,即2012年10月29日内完成结算文件审定。   按照有关规定,工程初验后3个月之内,双方按照合同价款、合同价款调整内容以及索赔事项,进行工程价款结算,即为:2013.1.24日内。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0565秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
